Progress
工事進捗状況

2026年4月下旬 進捗状況

塗装塗替工が無事完了しました!

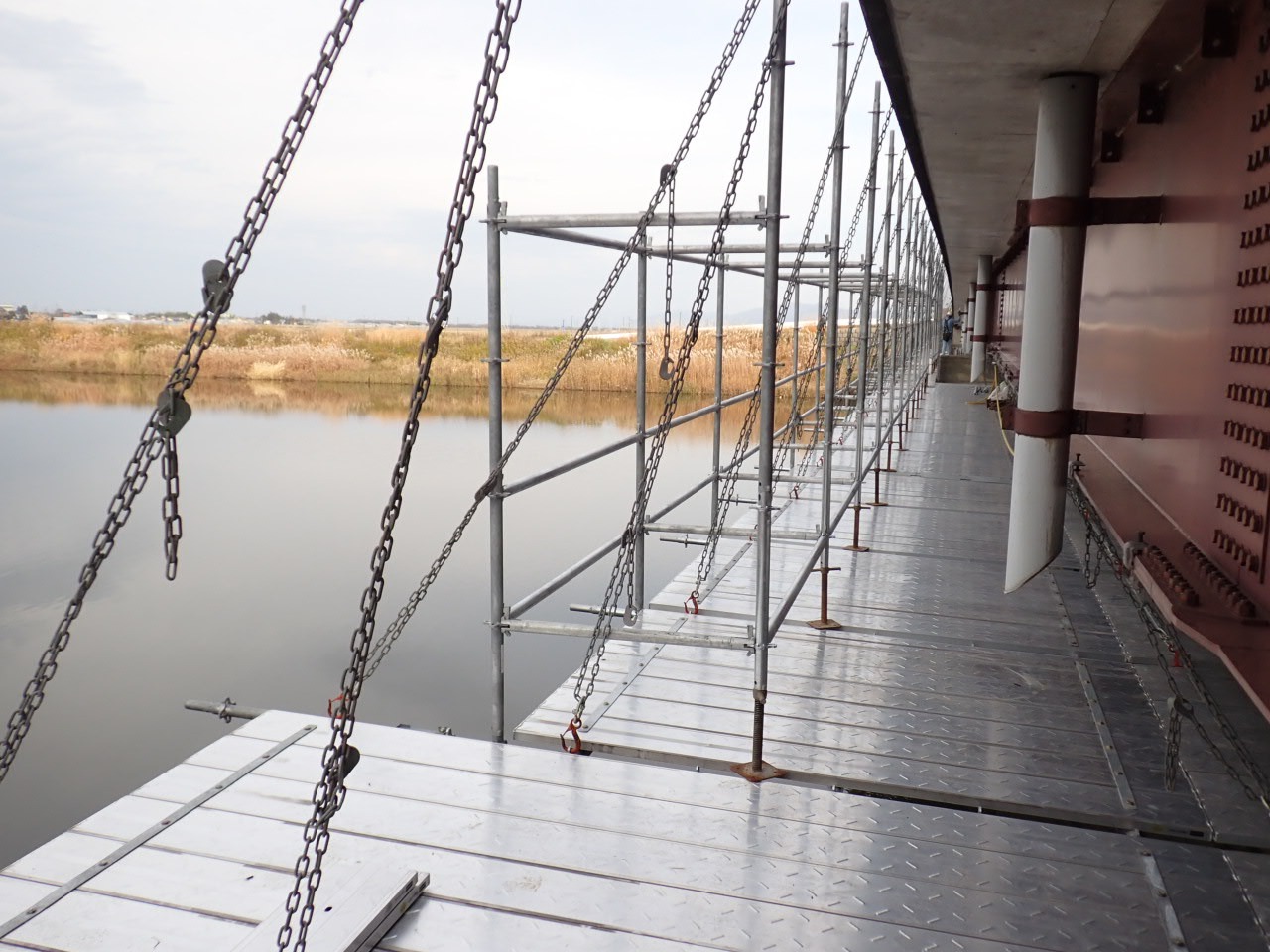

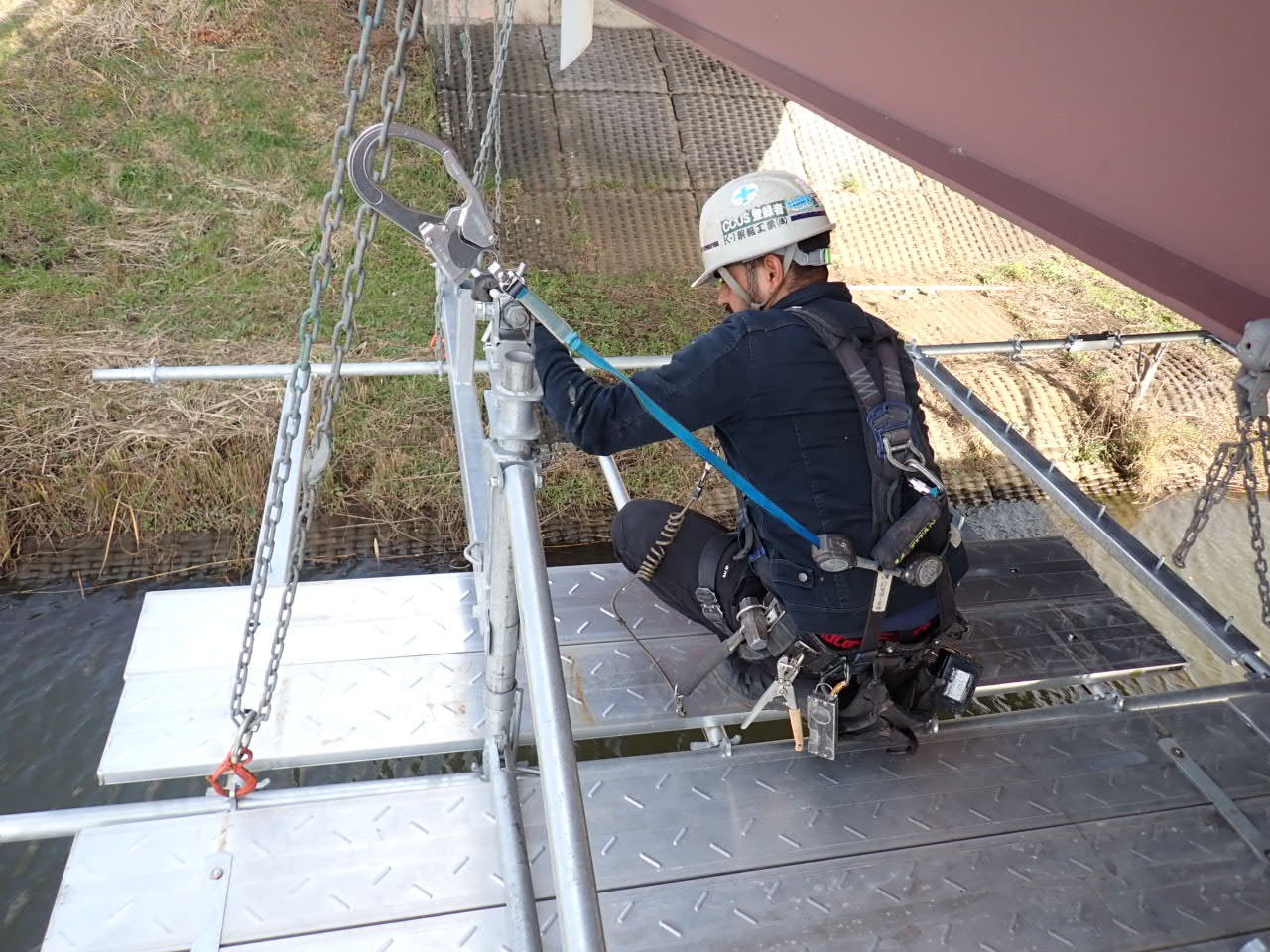

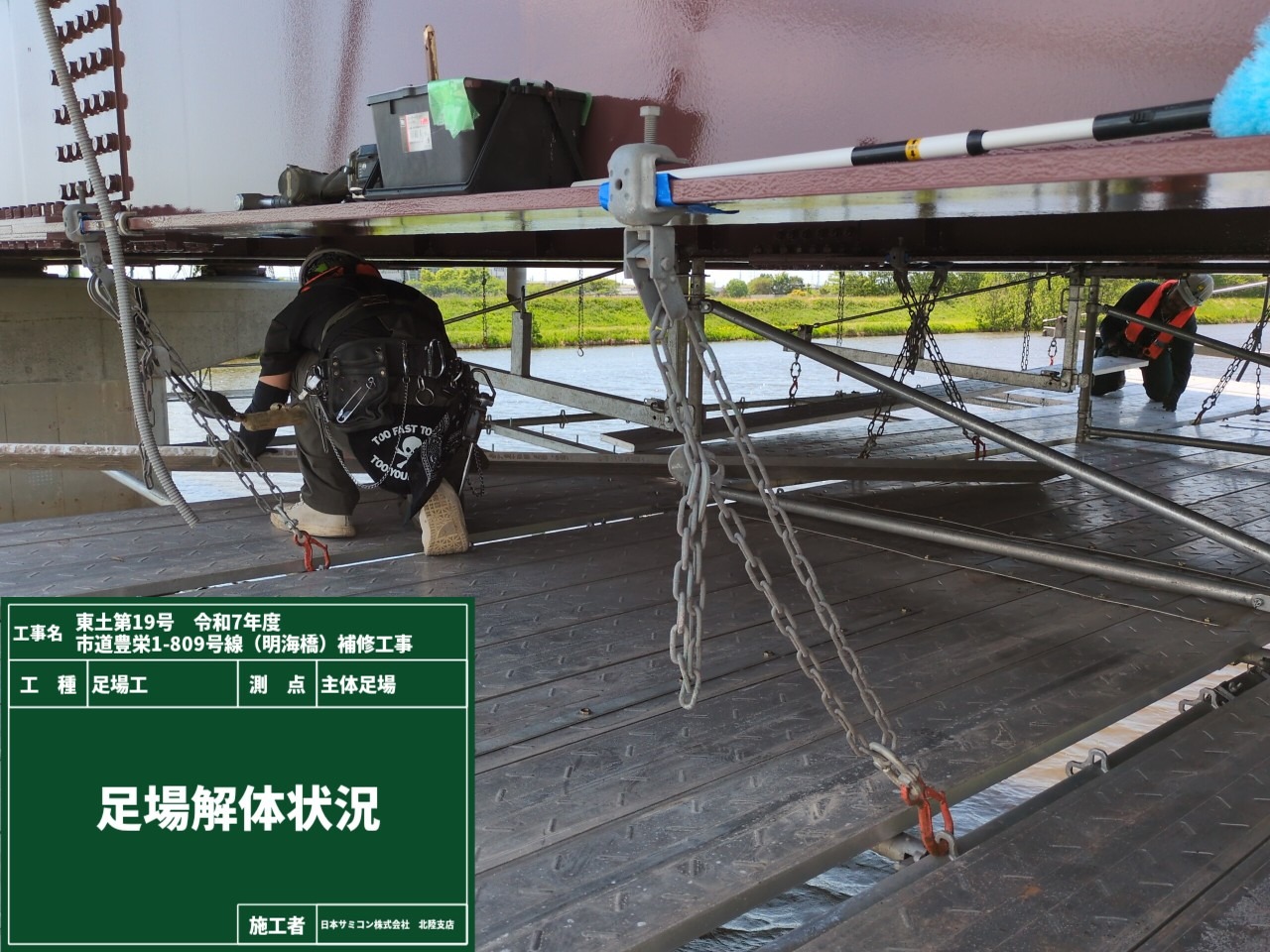

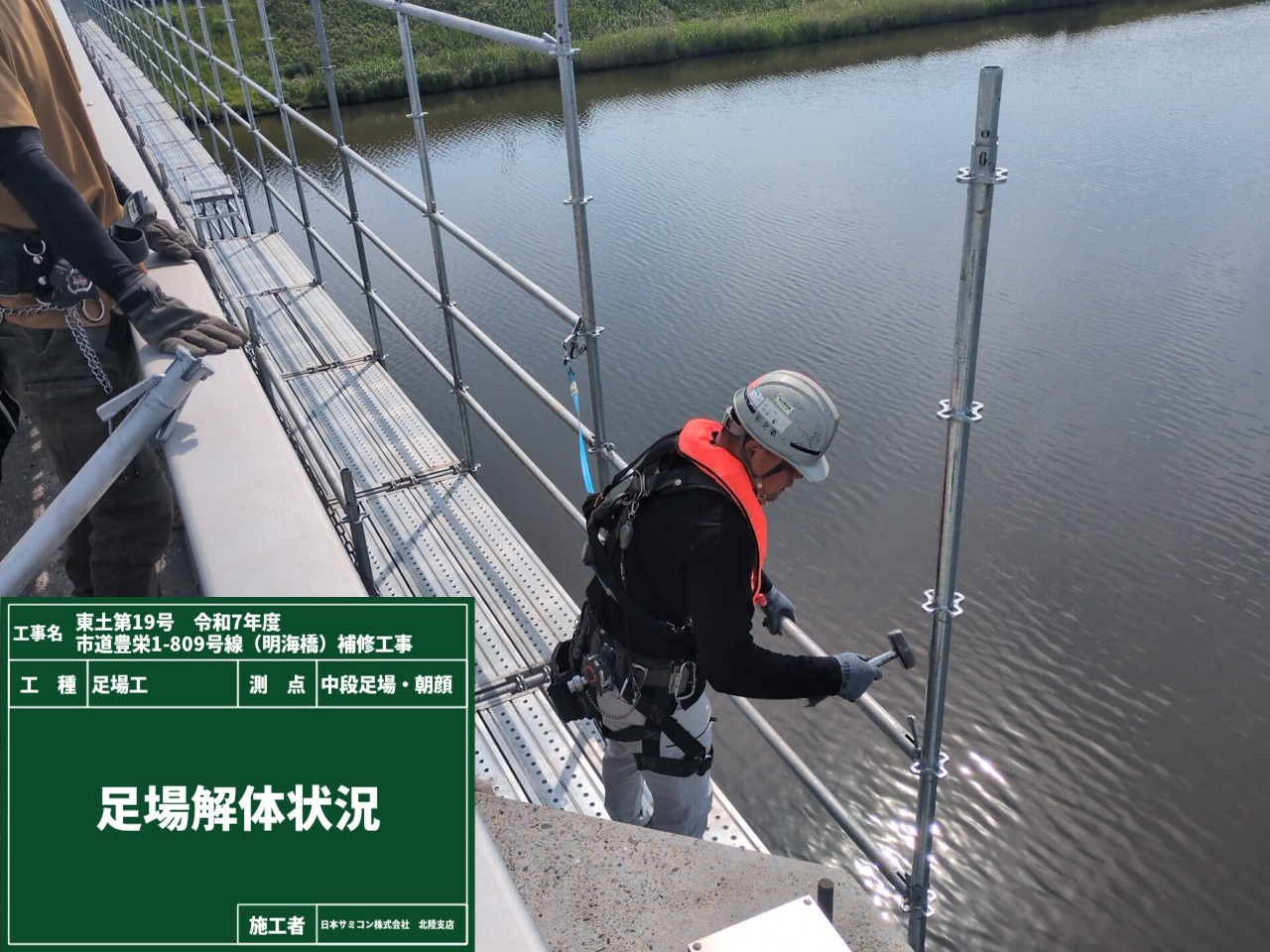

GW明より足場の解体を行います。
引き続き片側交互通行規制となりますのでご協力をお願いいたします。

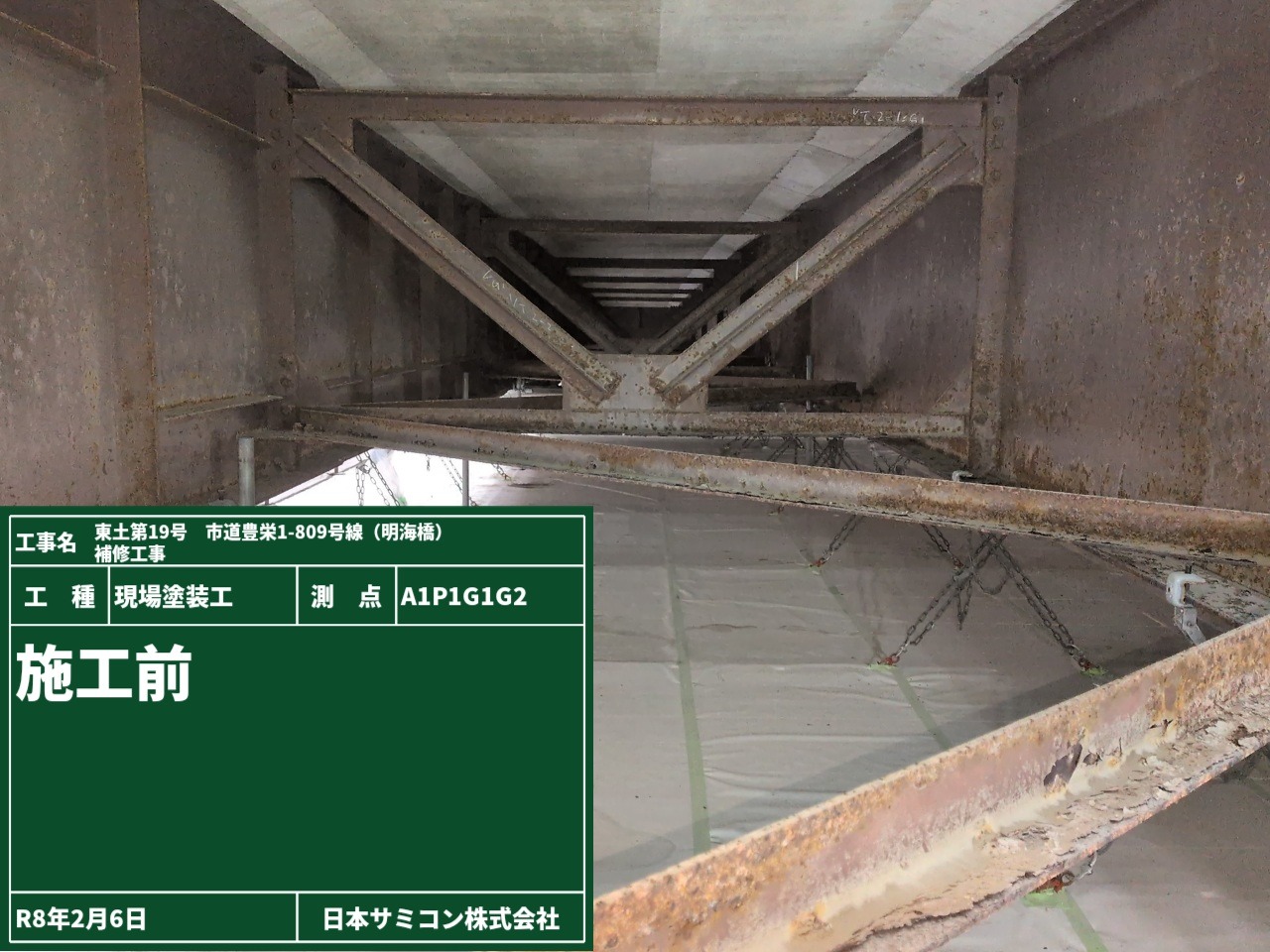

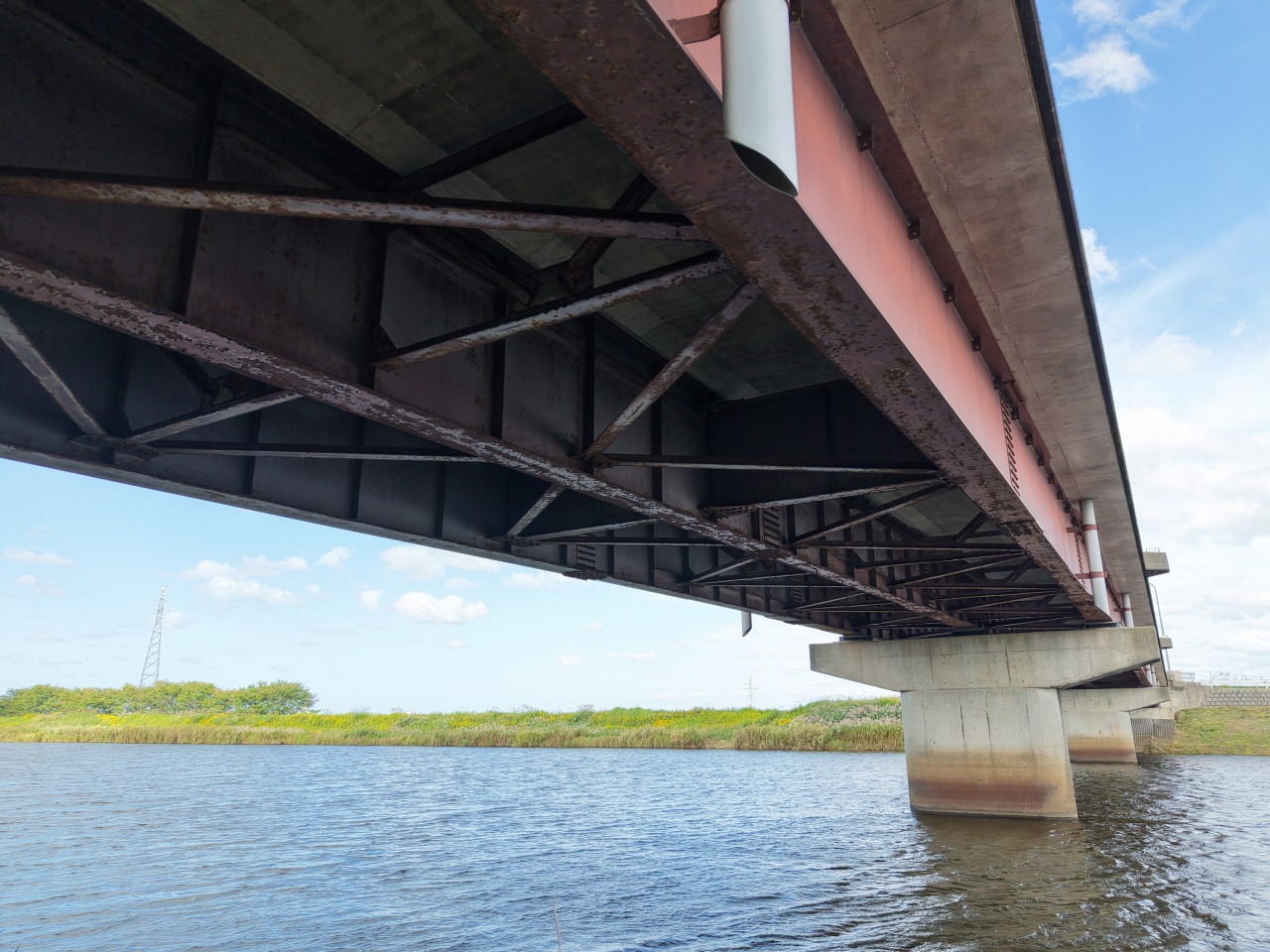

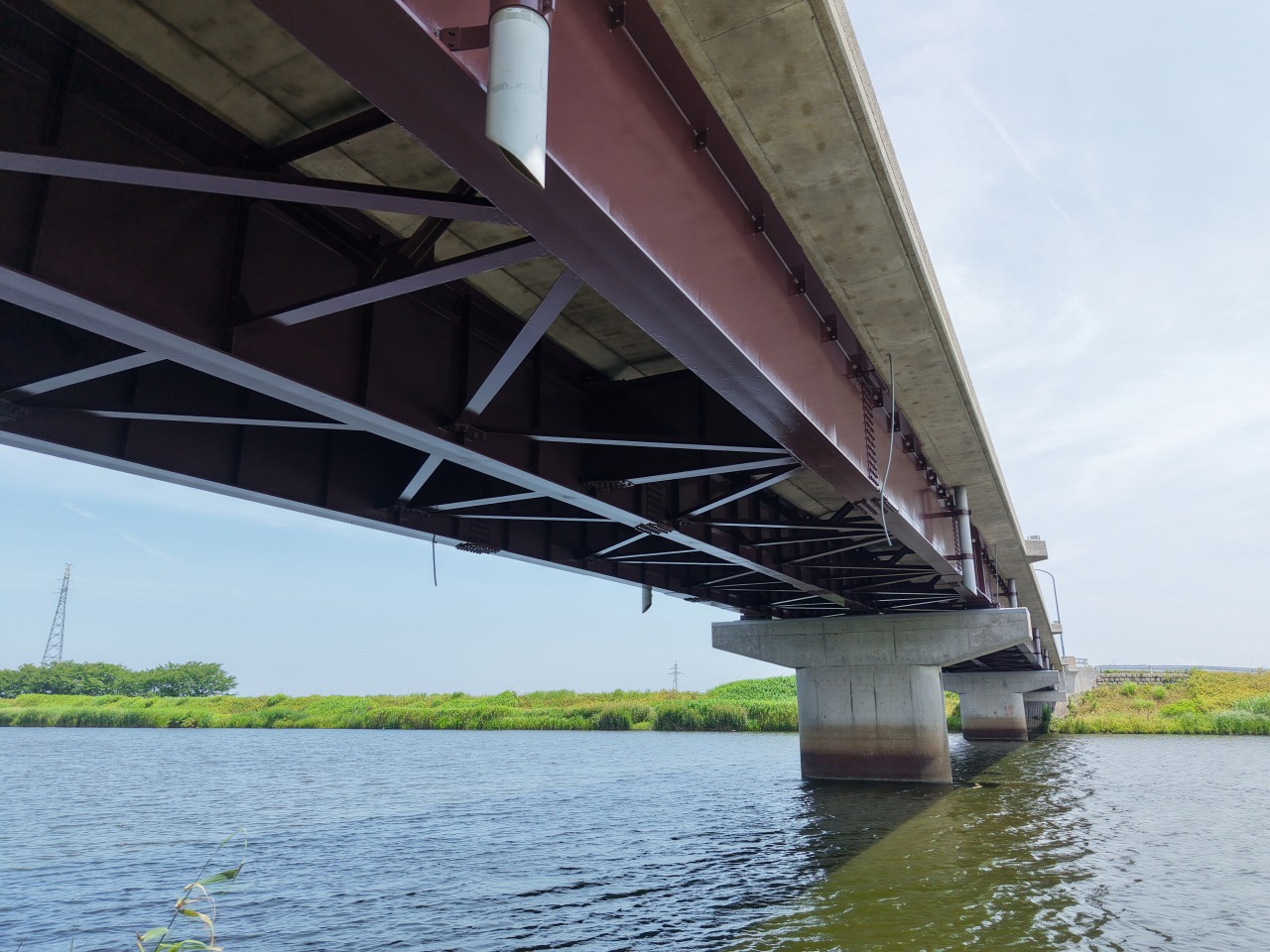

施工前

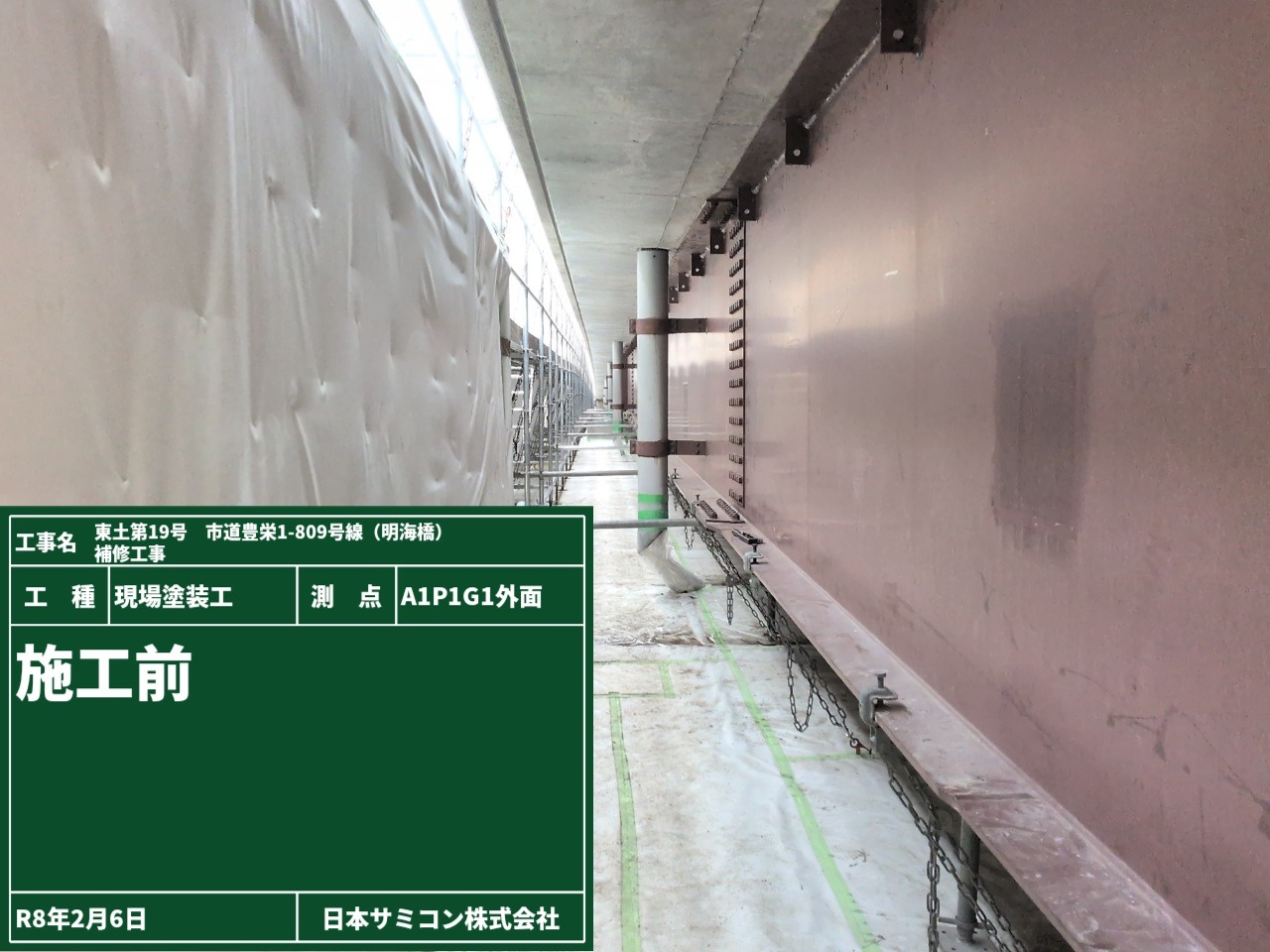

施工前

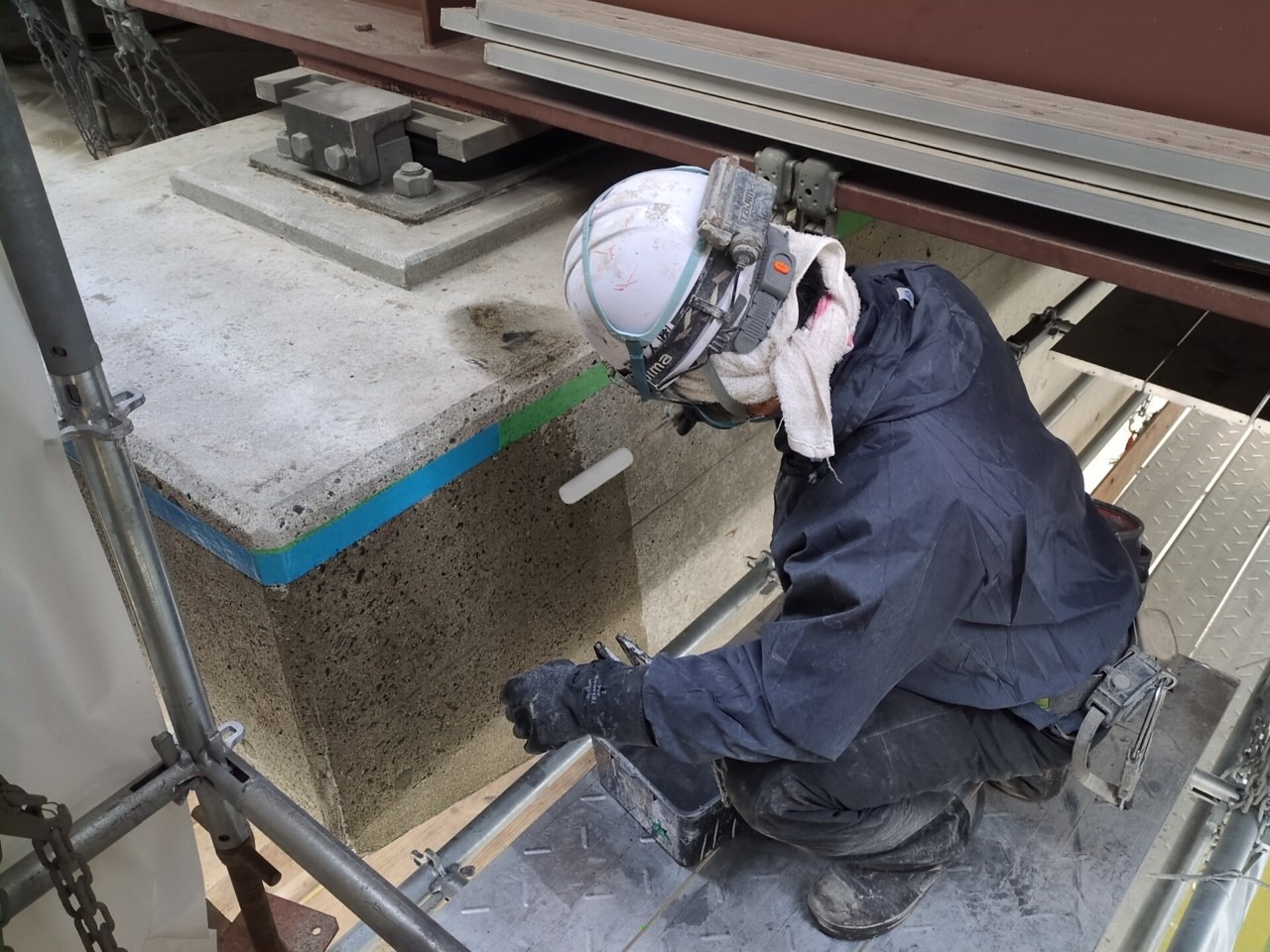

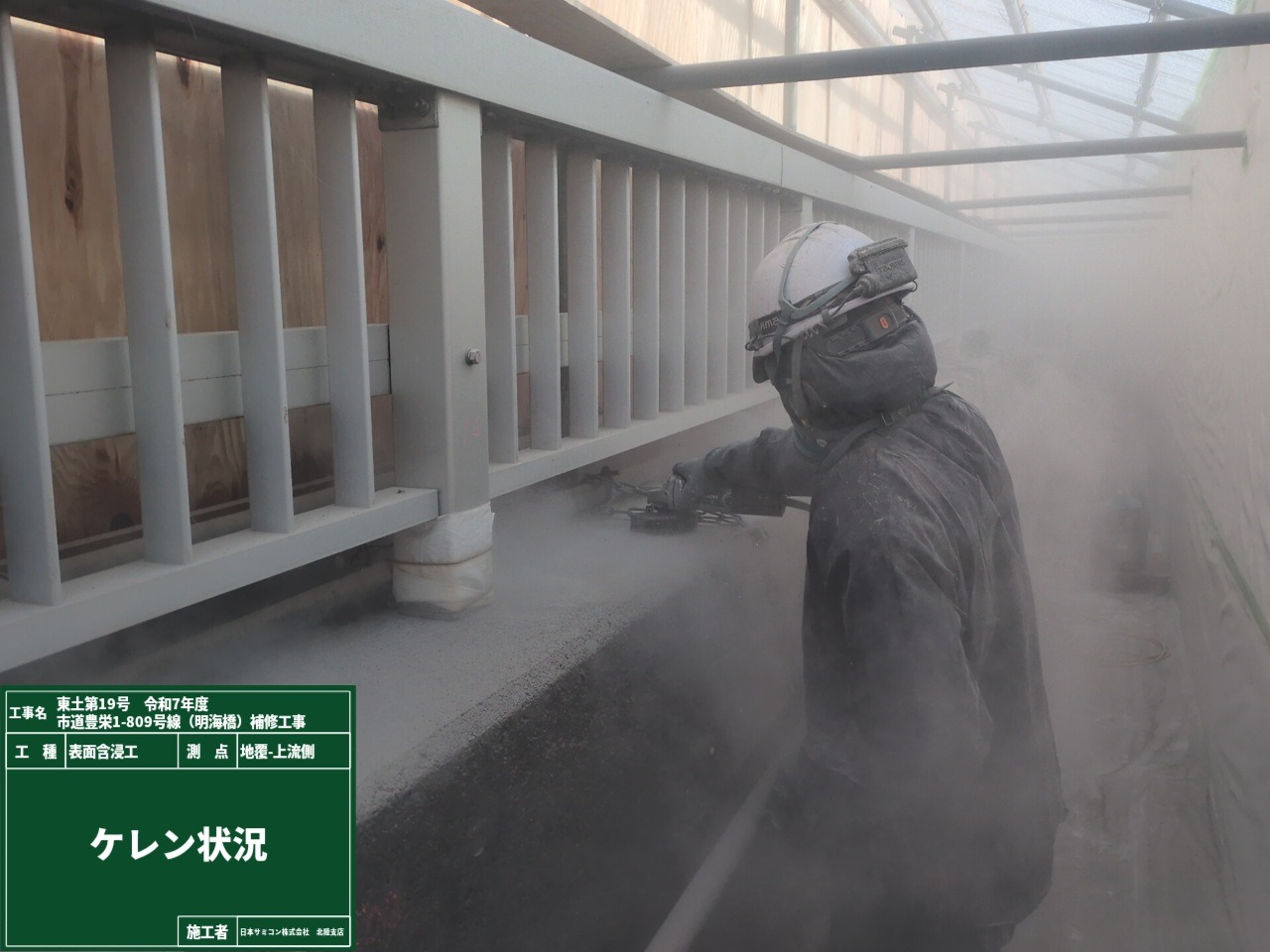

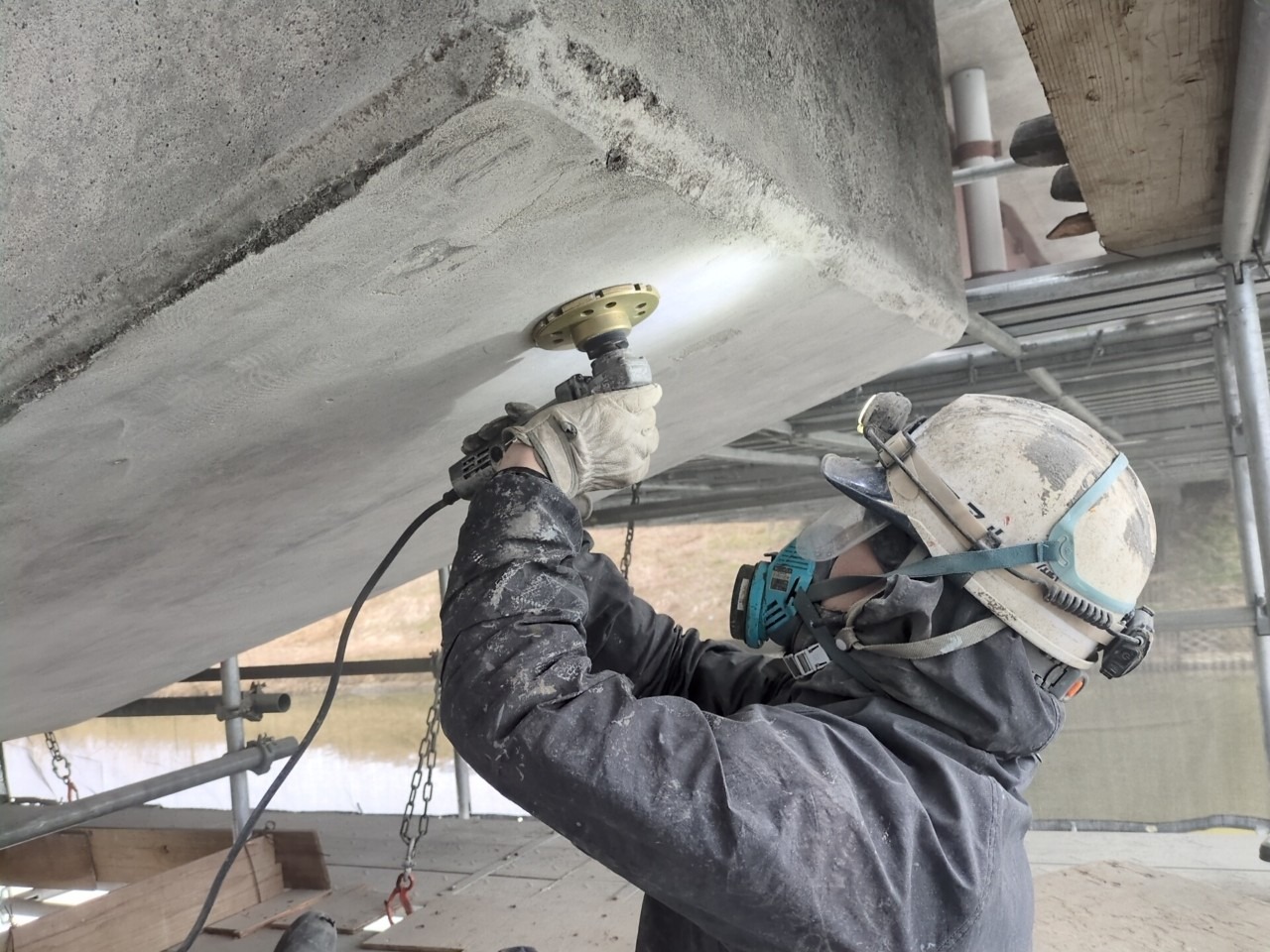

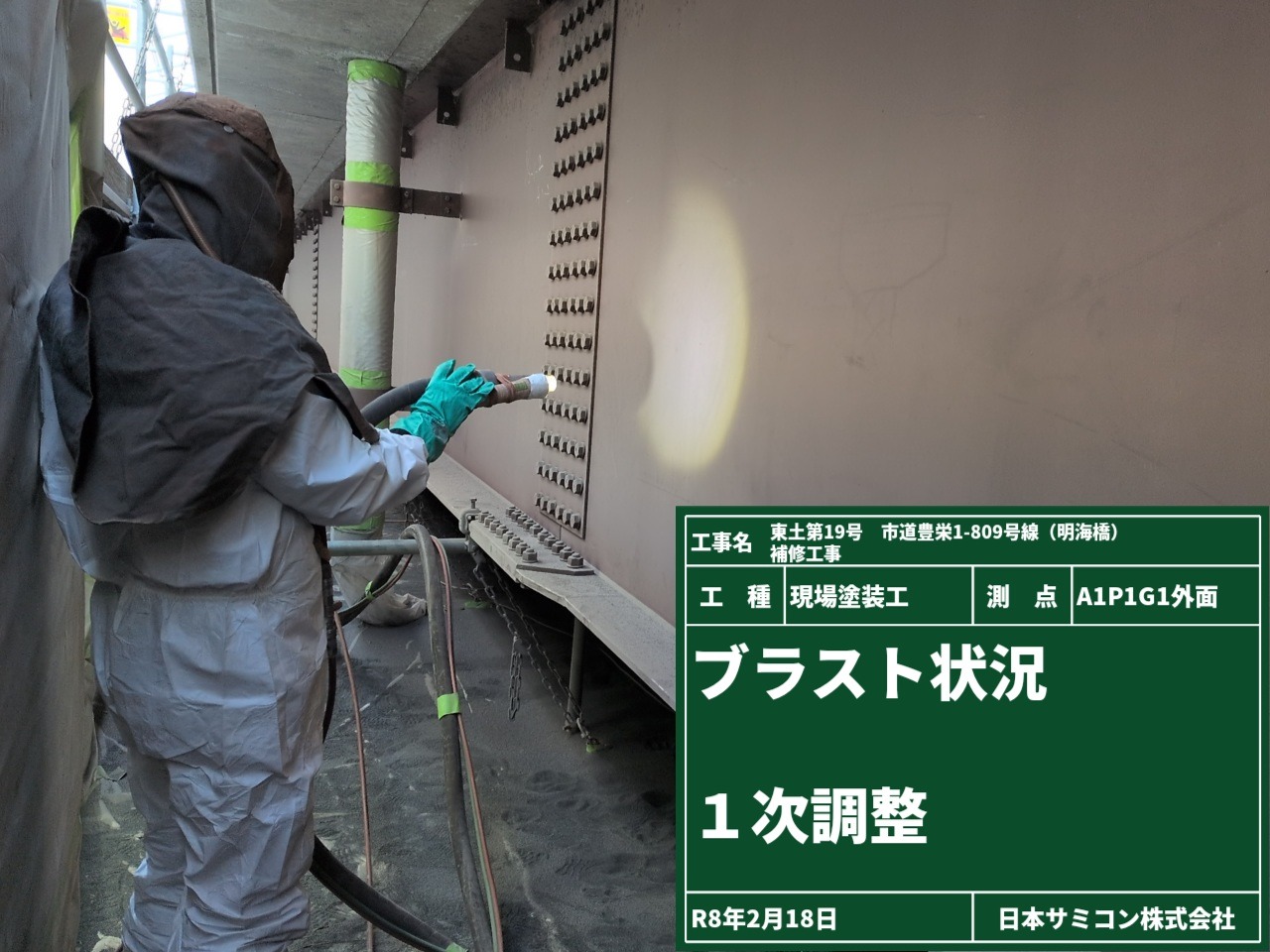

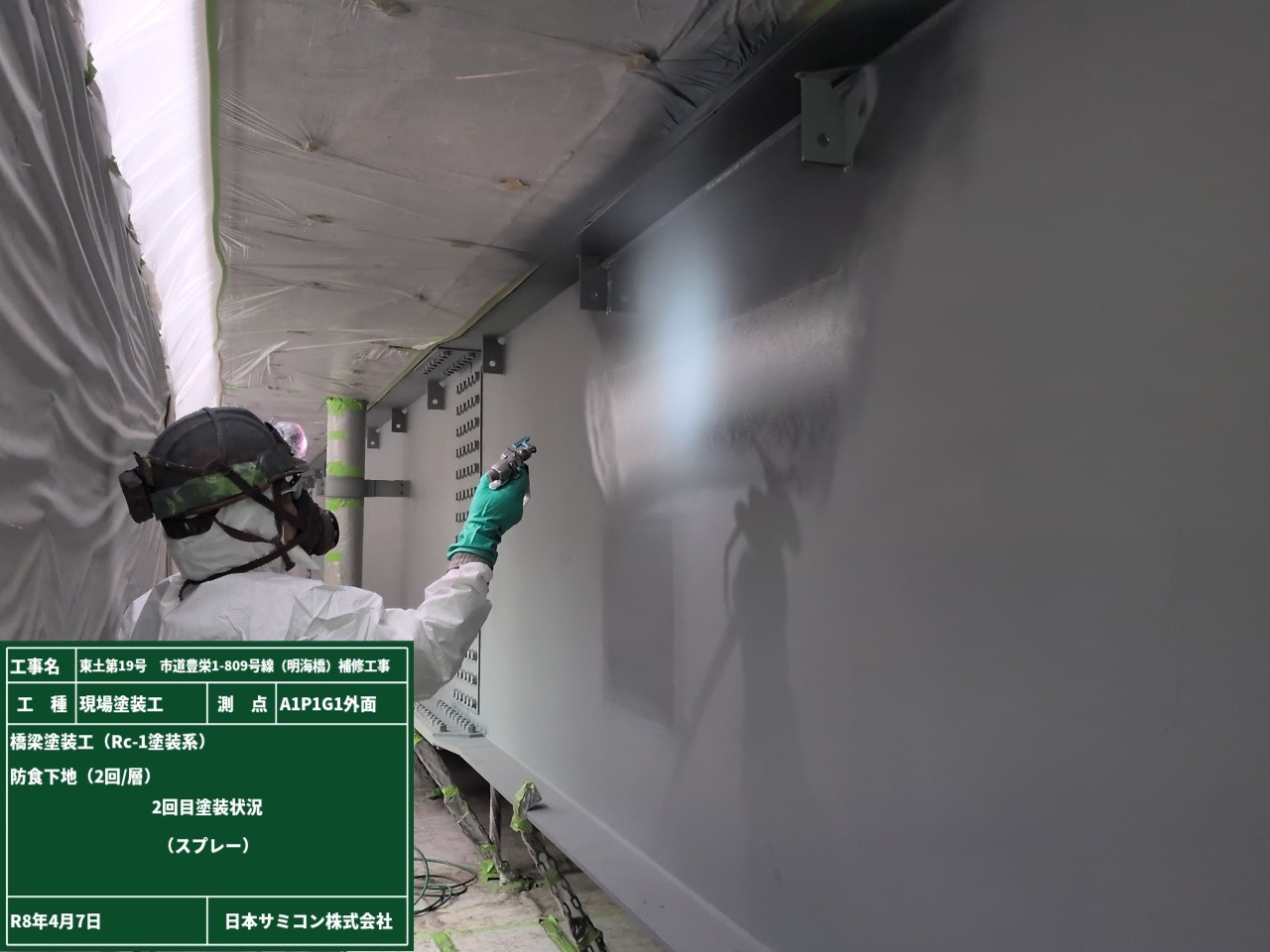

ブラスト状況

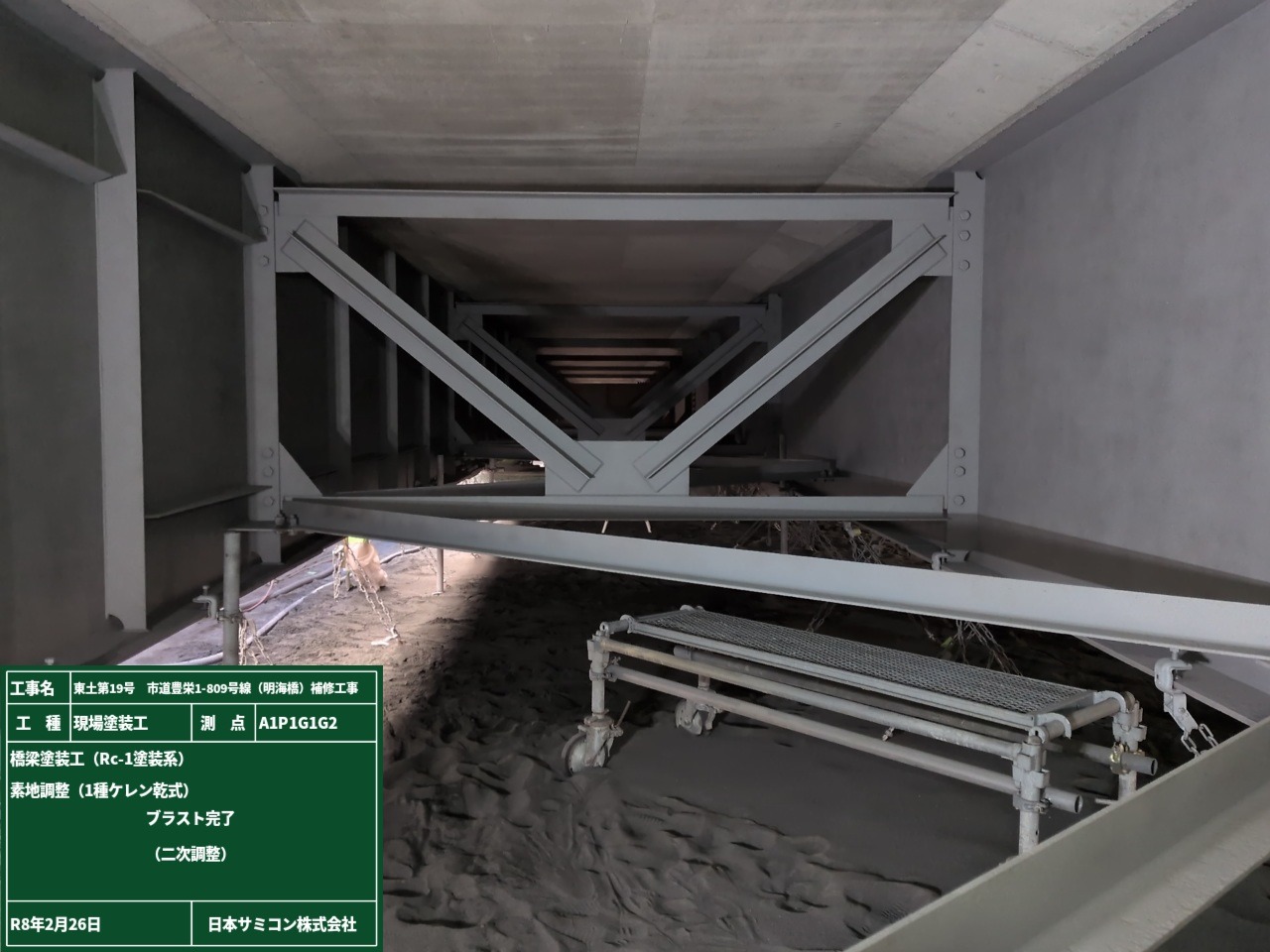

ブラスト完了

ブラスト完了

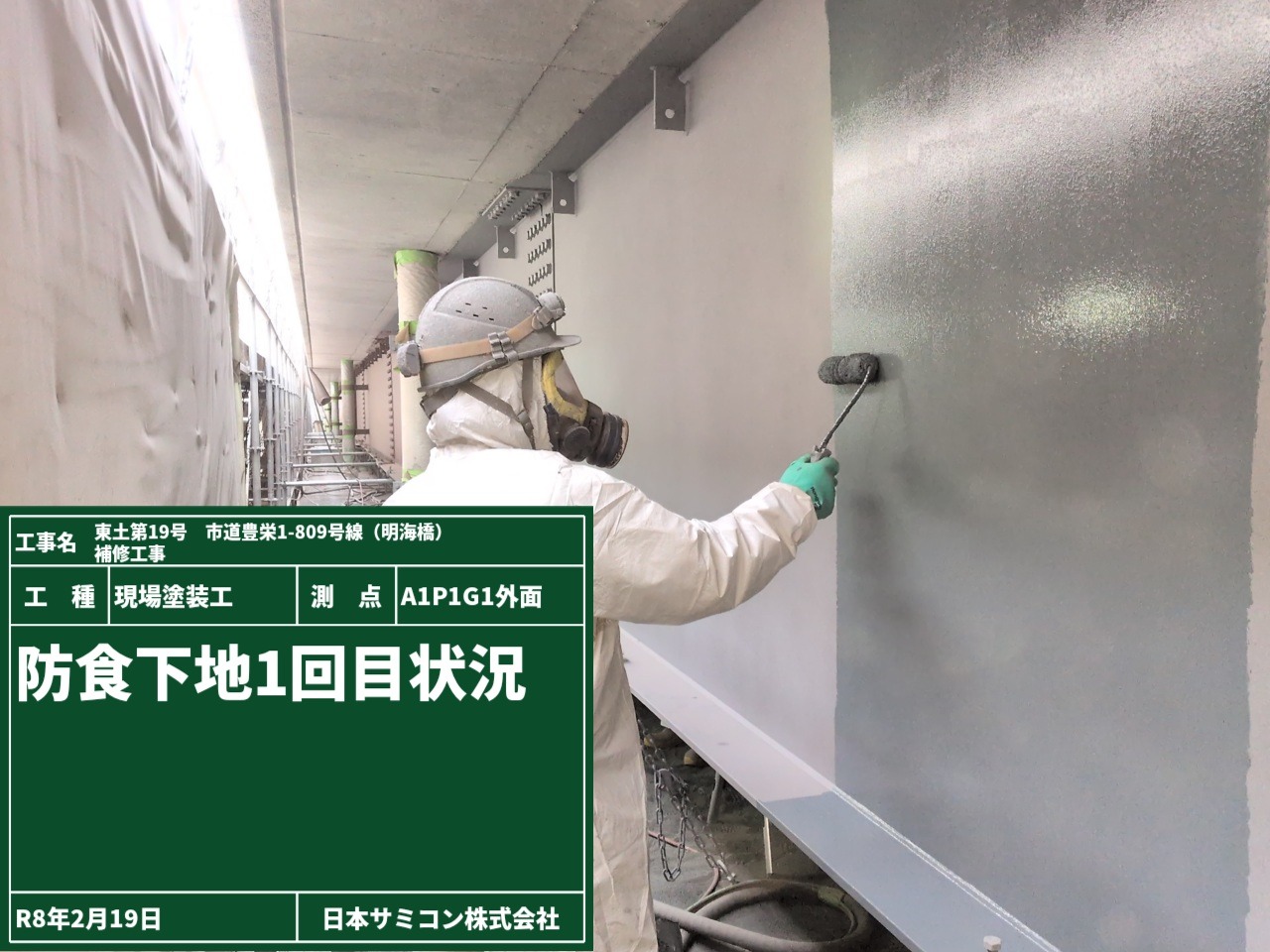

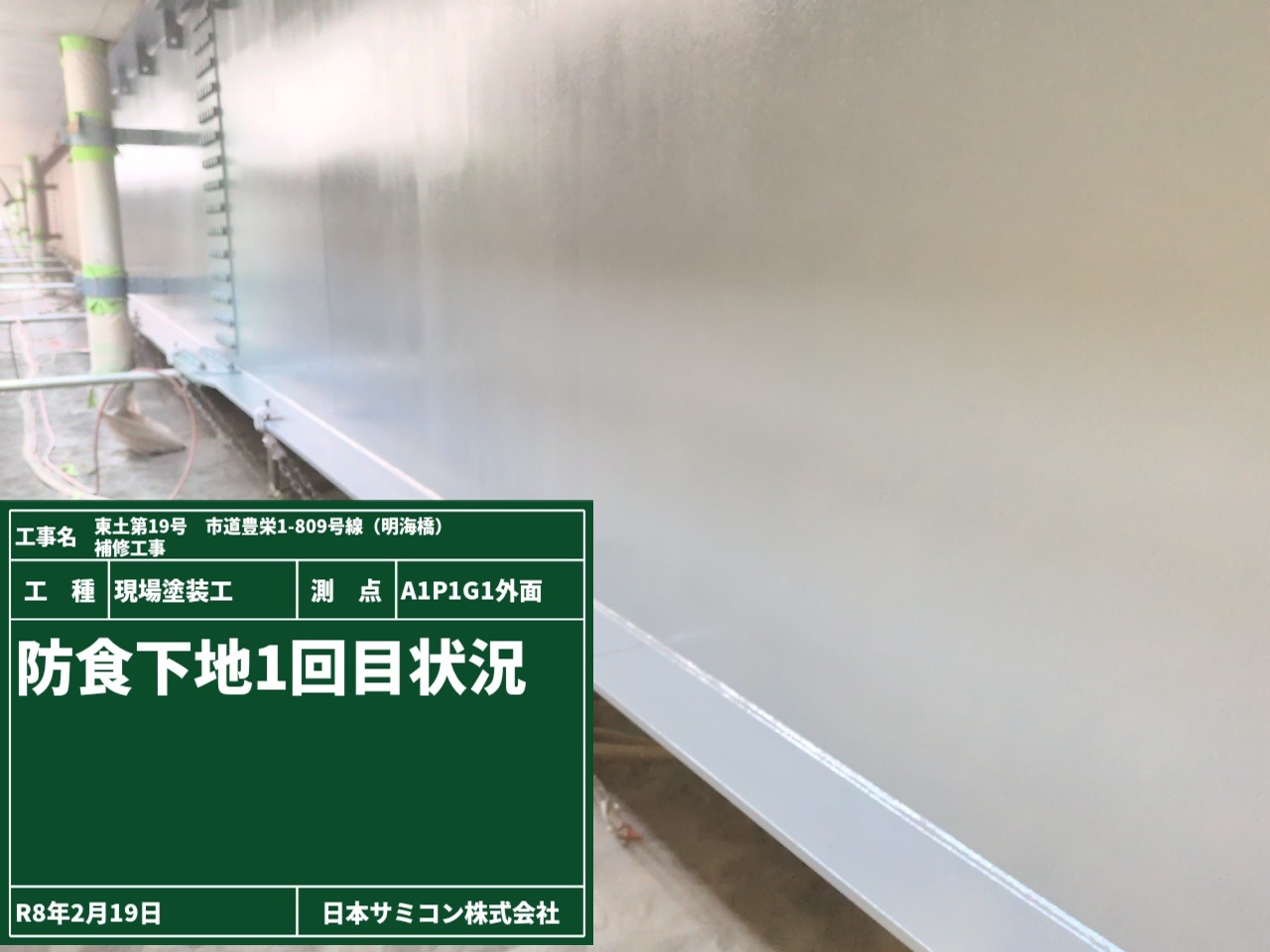

防食下地1層目状況

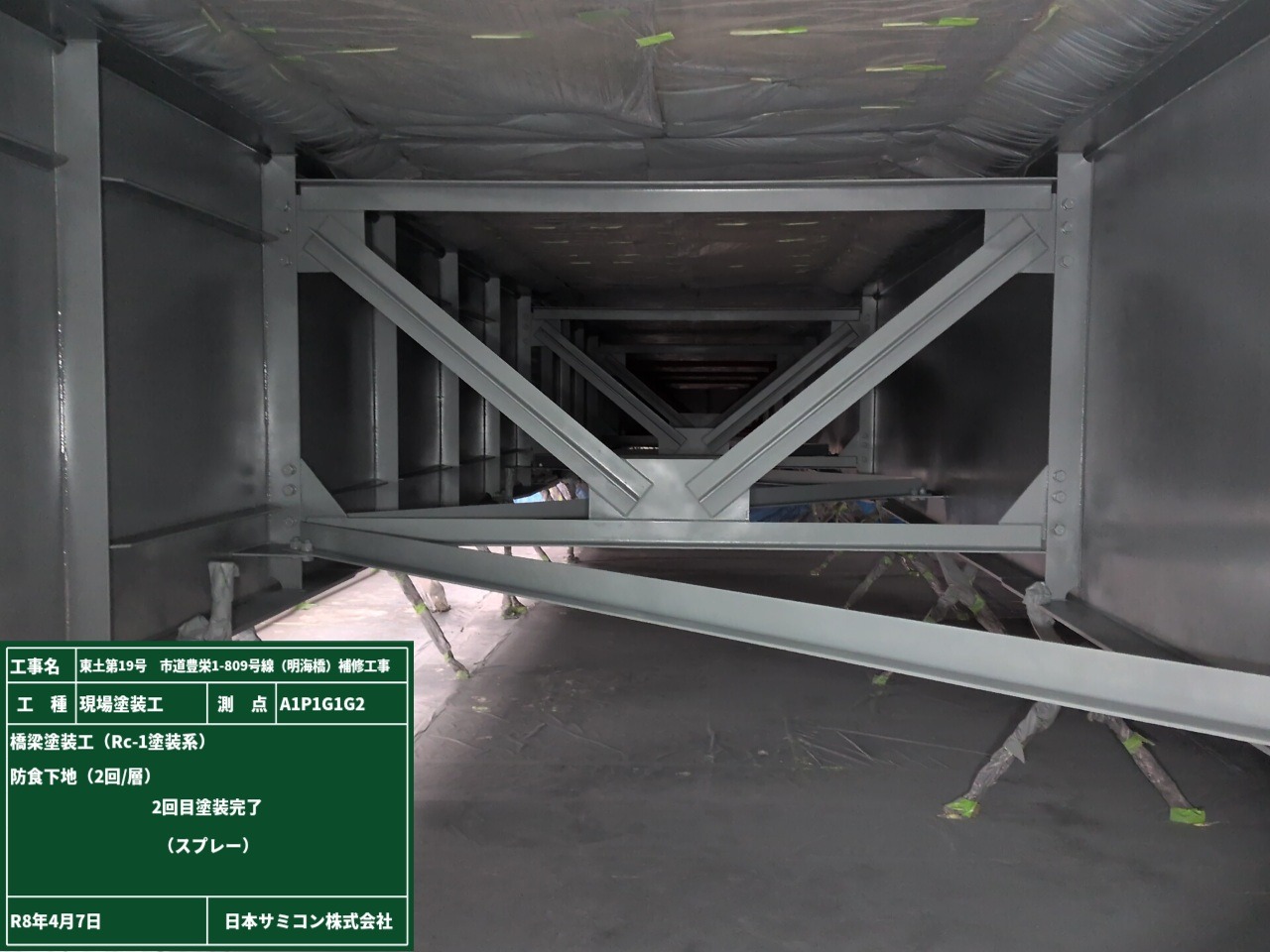

防食下地1層目状況

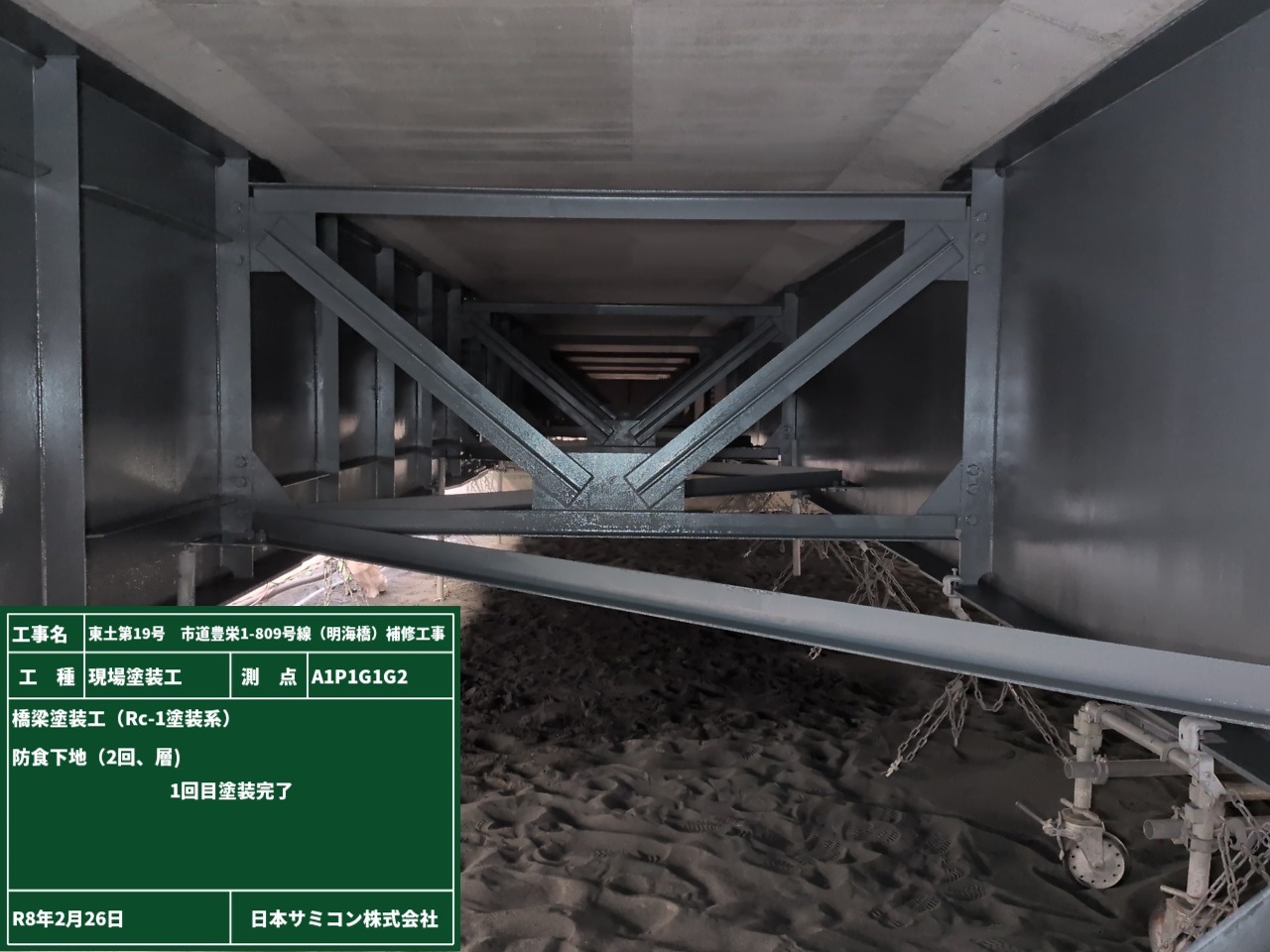

防食下地1層目完了

防食下地2層目状況

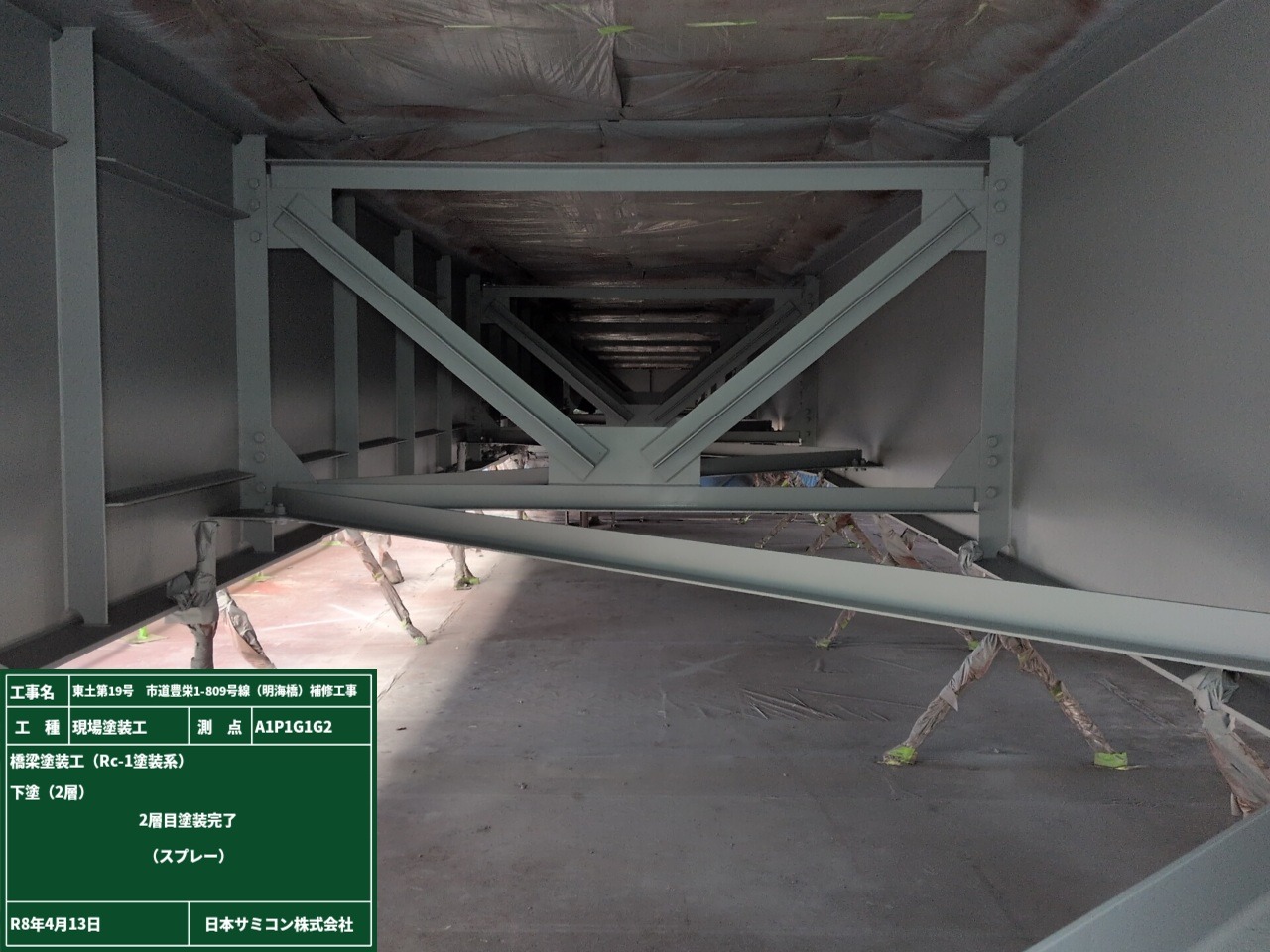

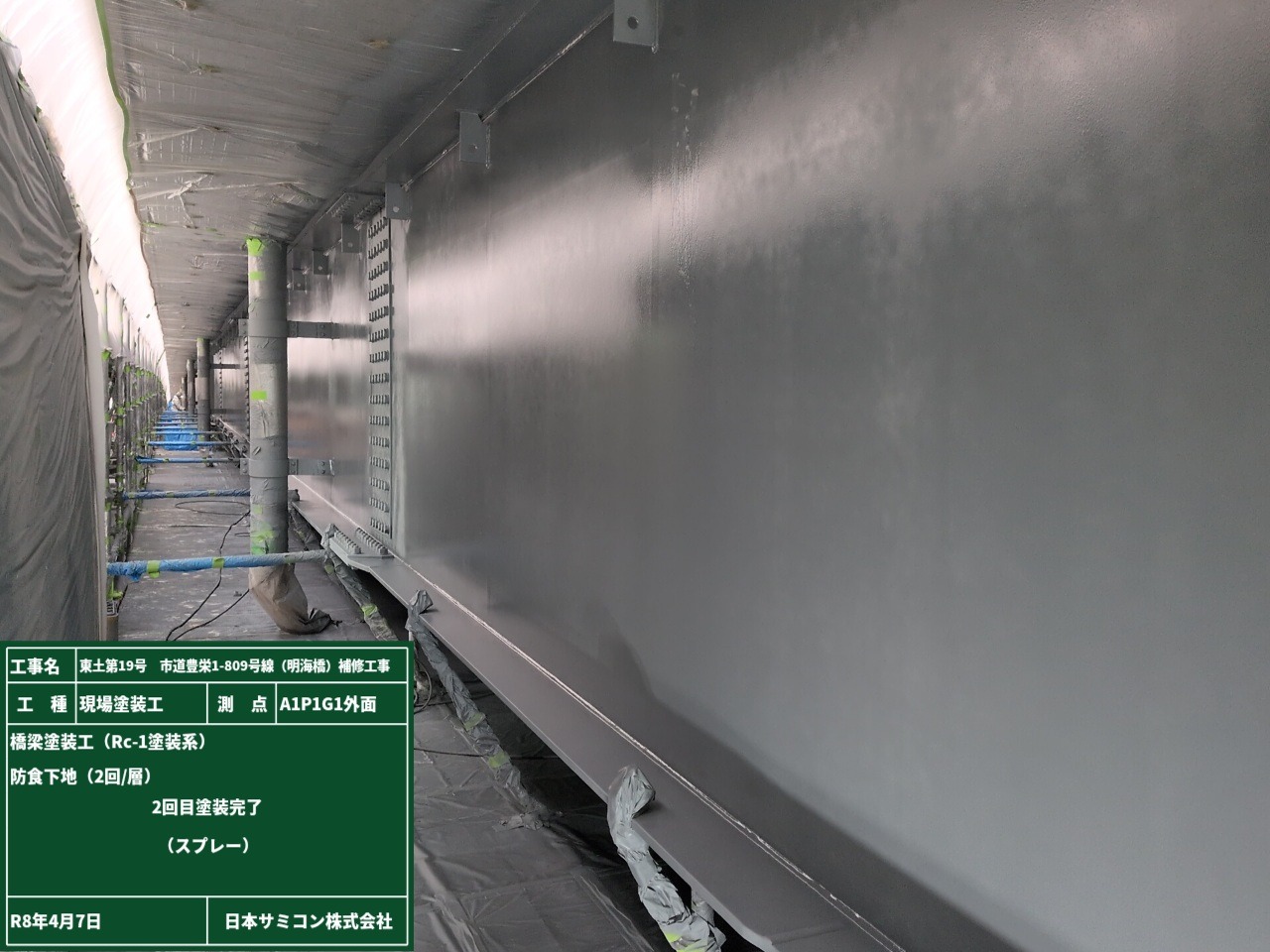

防食下地2層目完了

防食下地2層目完了

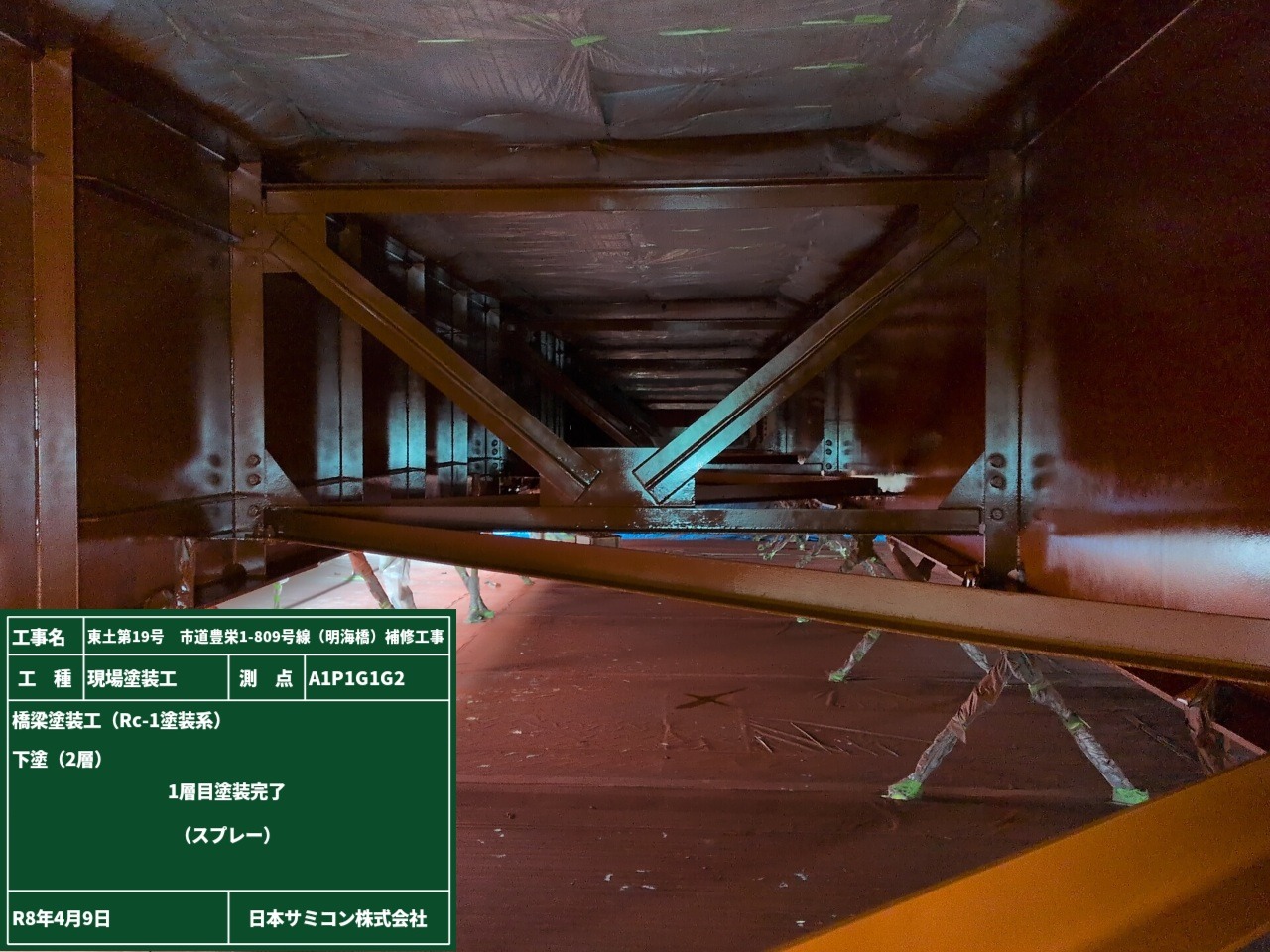

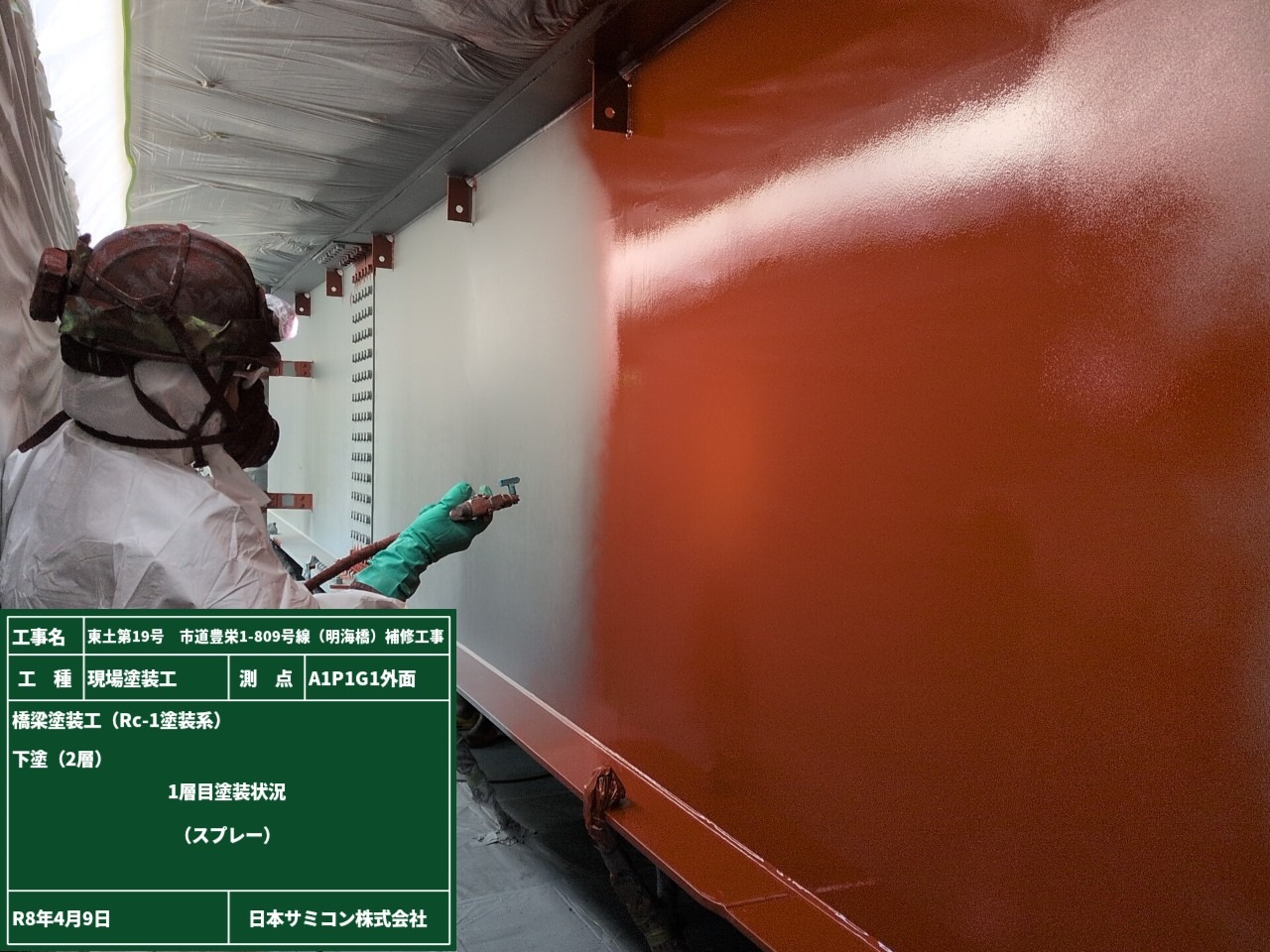

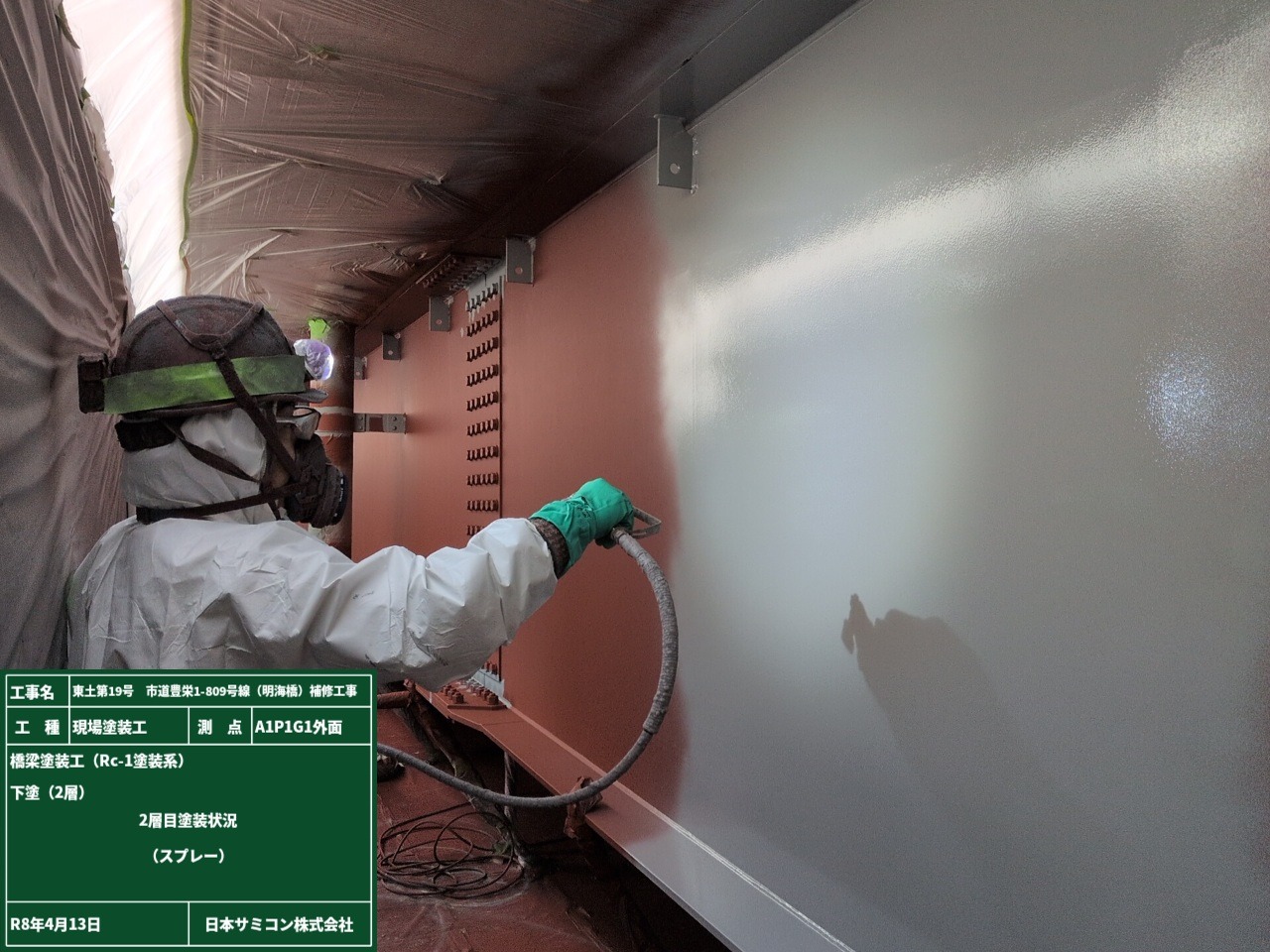

下塗り1層目状況

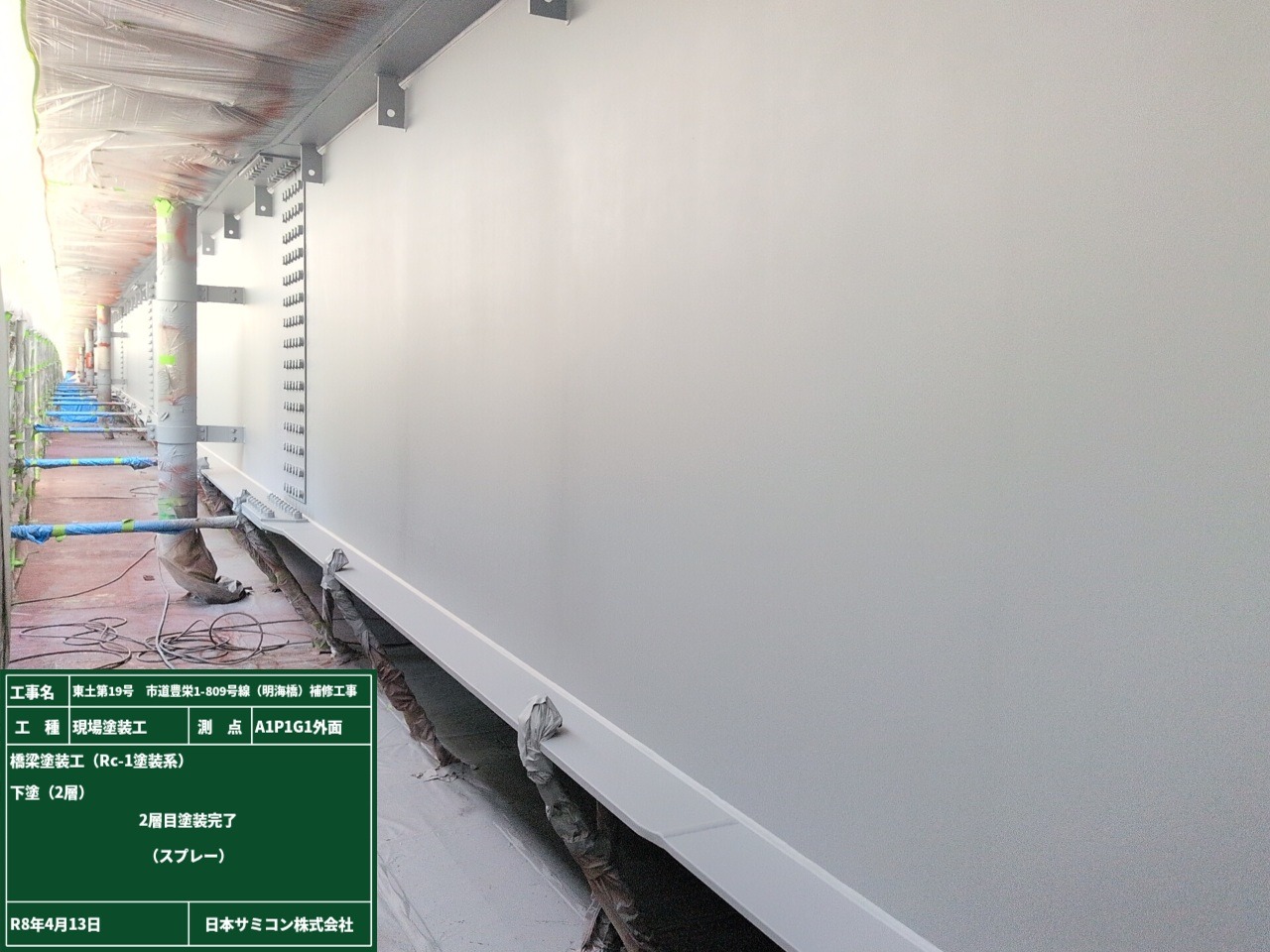

下塗り1層目完了

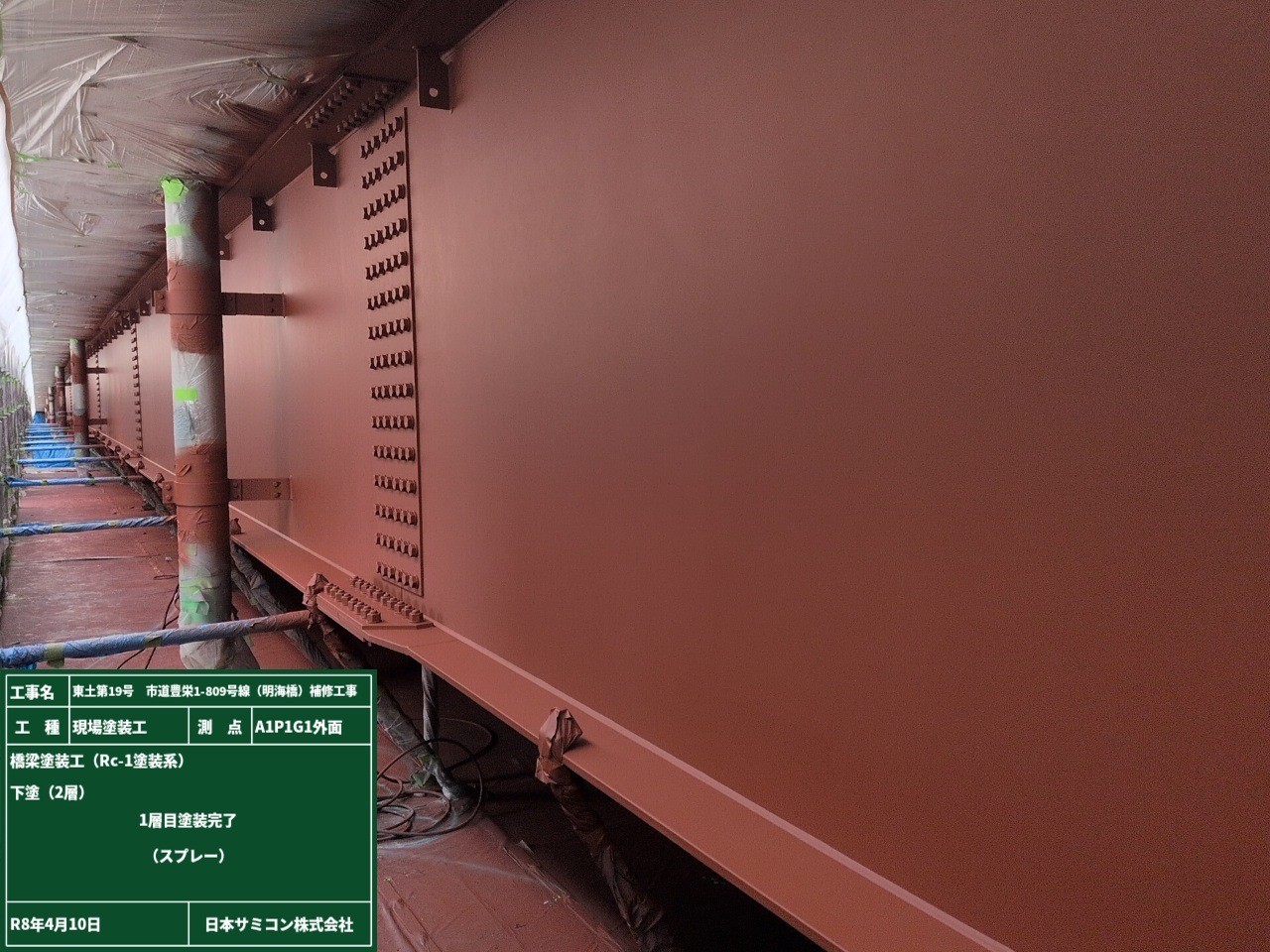

下塗り1層目完了

下塗り2層目状況

下塗り2層目完了

下塗り2層目完了

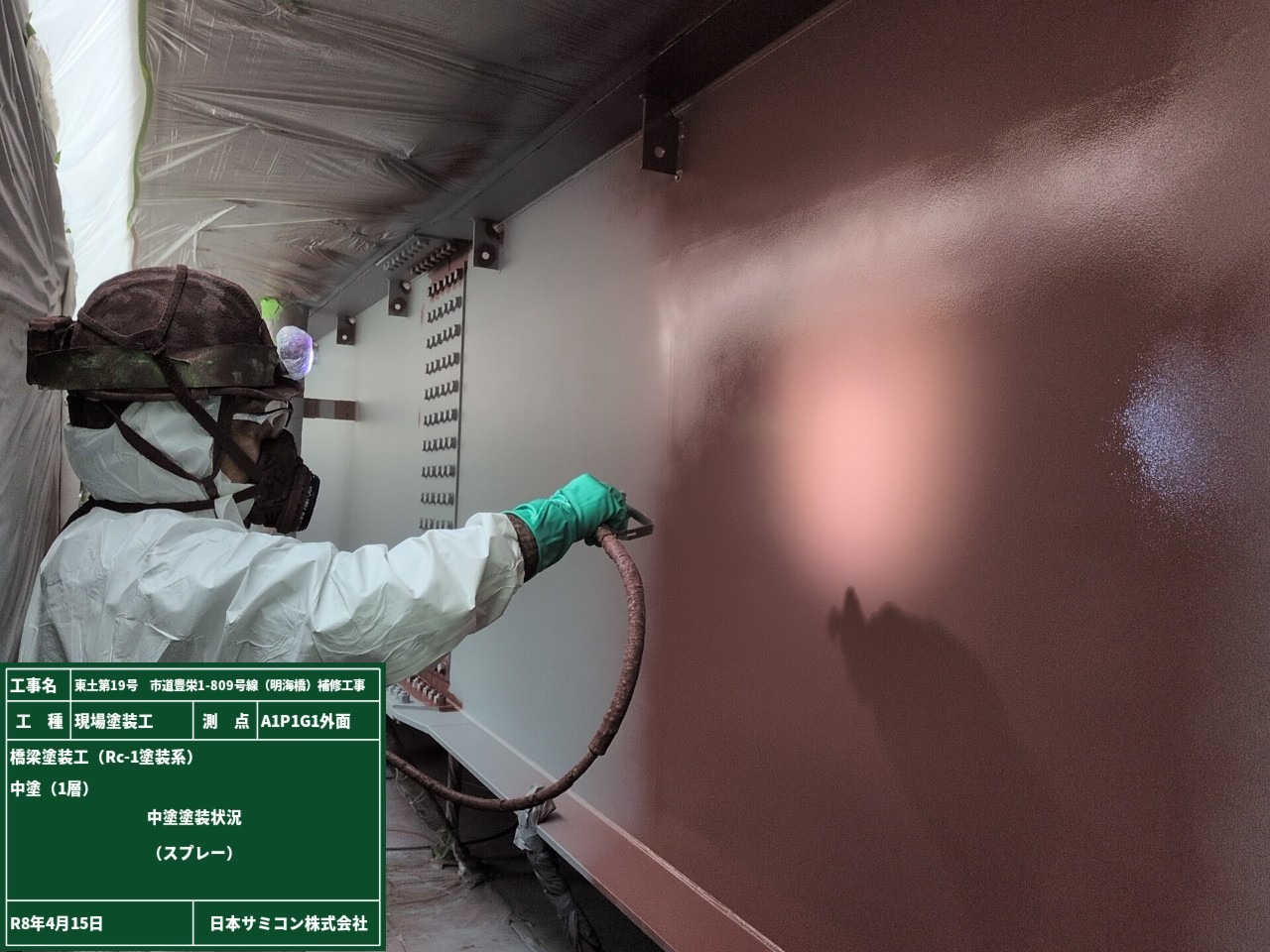

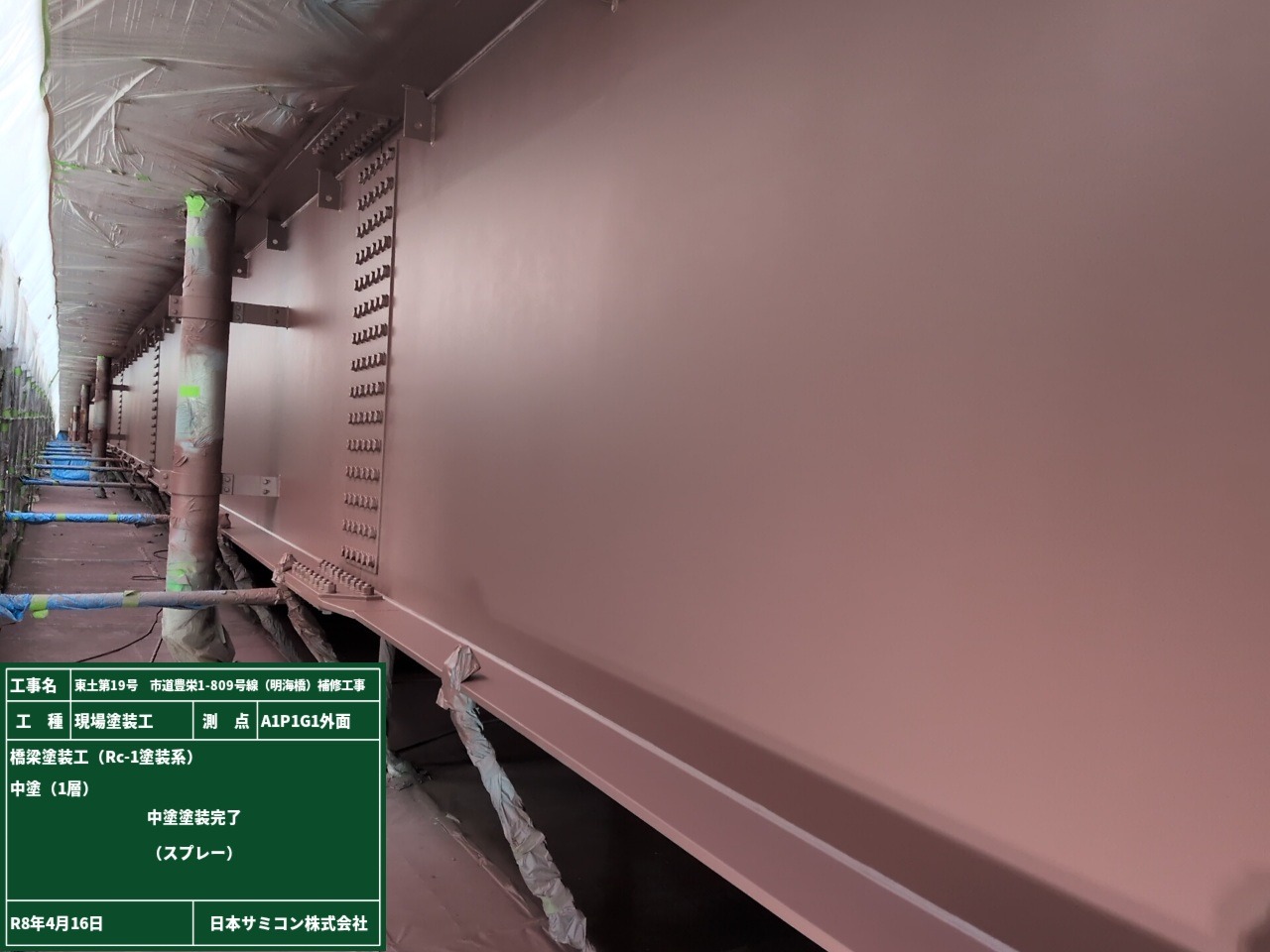

中塗り状況

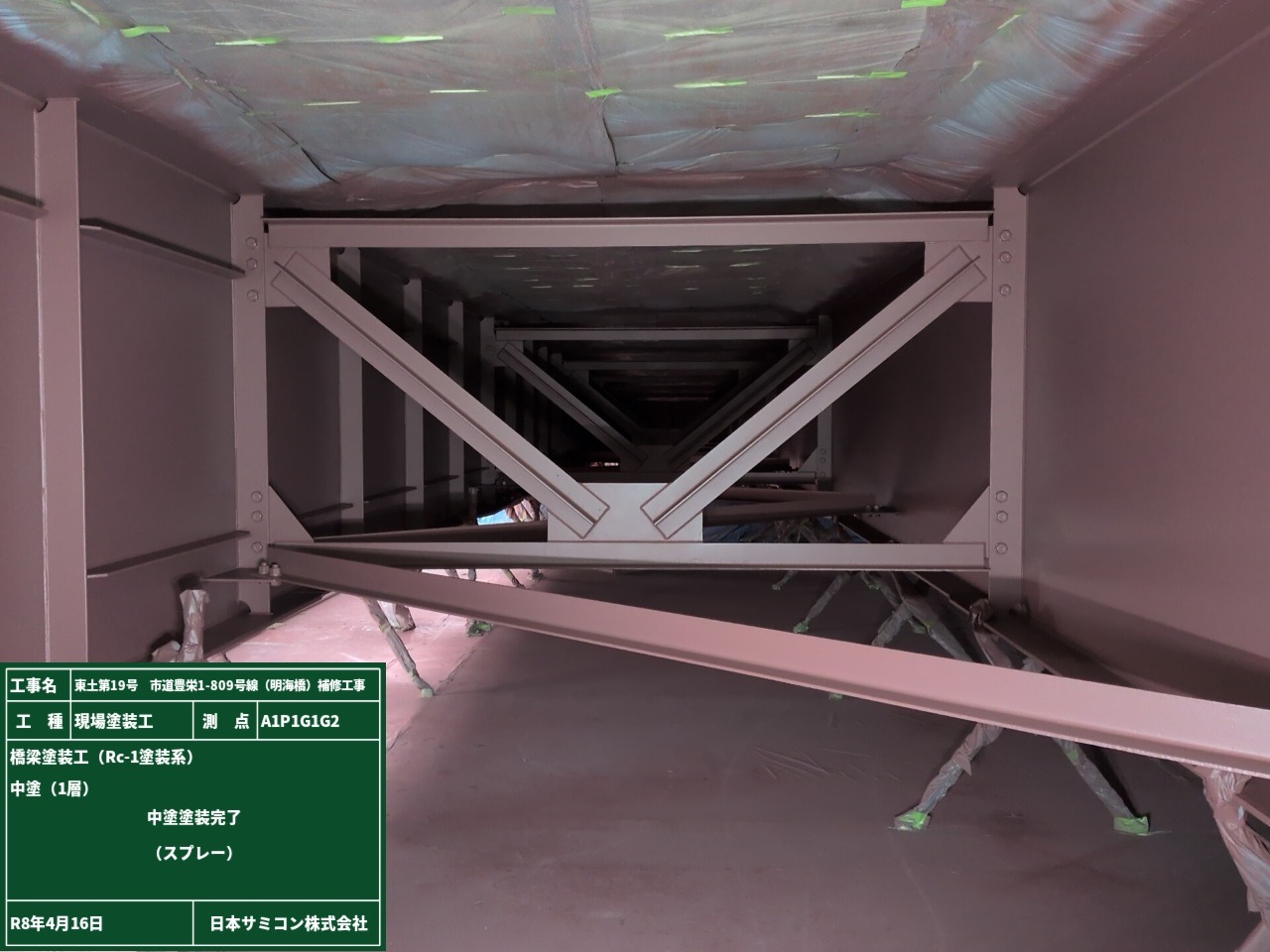

中塗り完了

中塗り完了

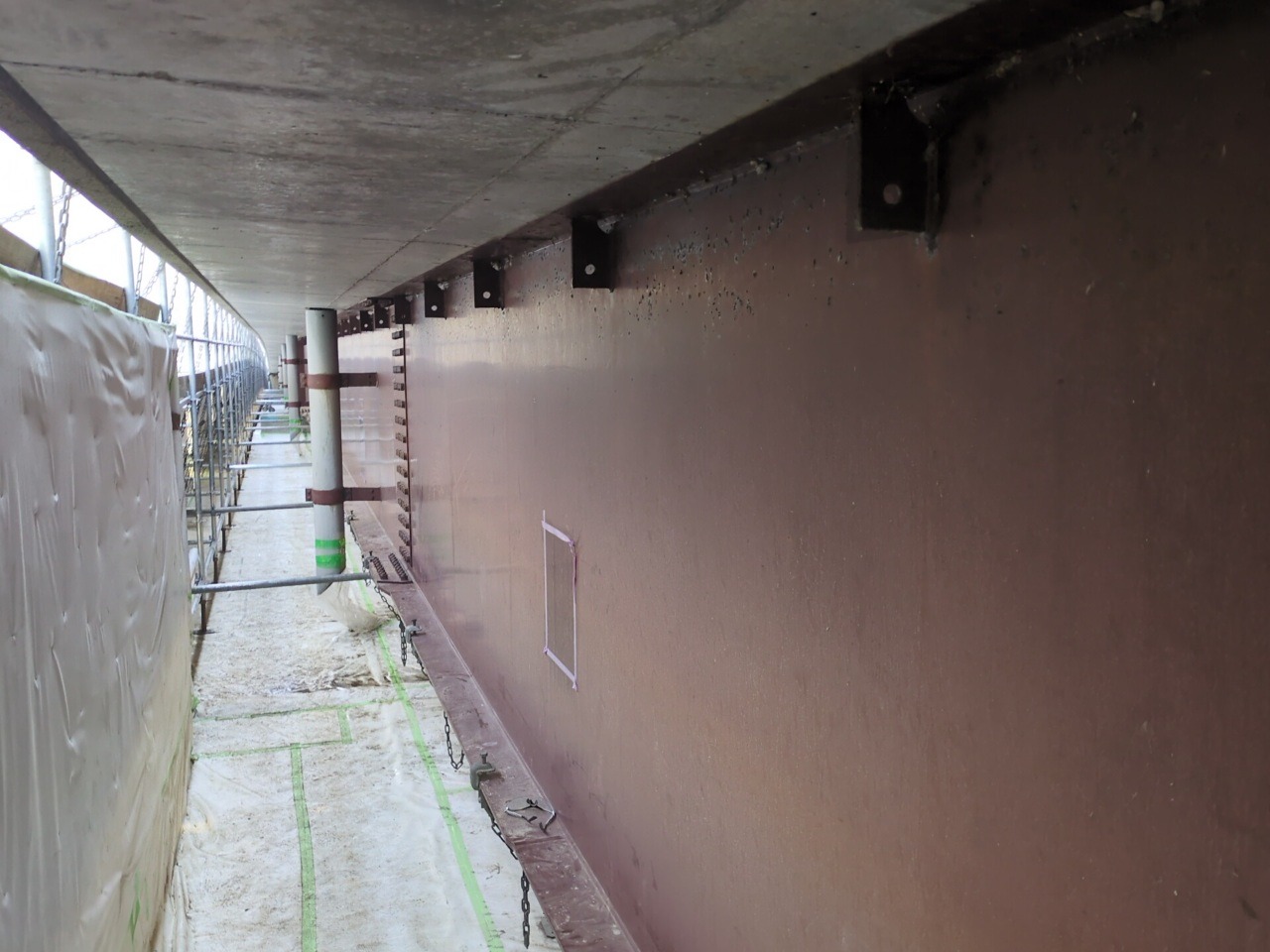

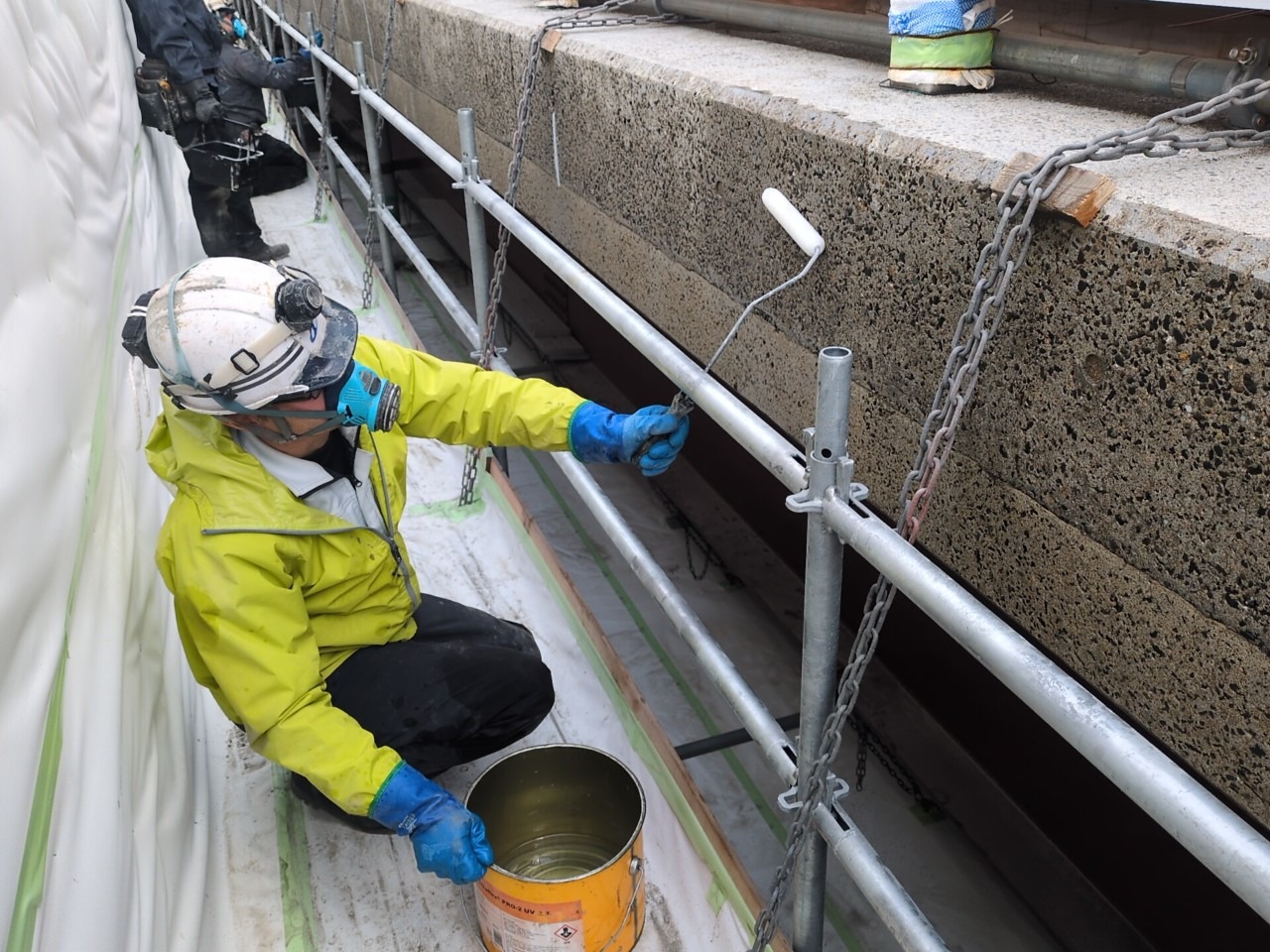

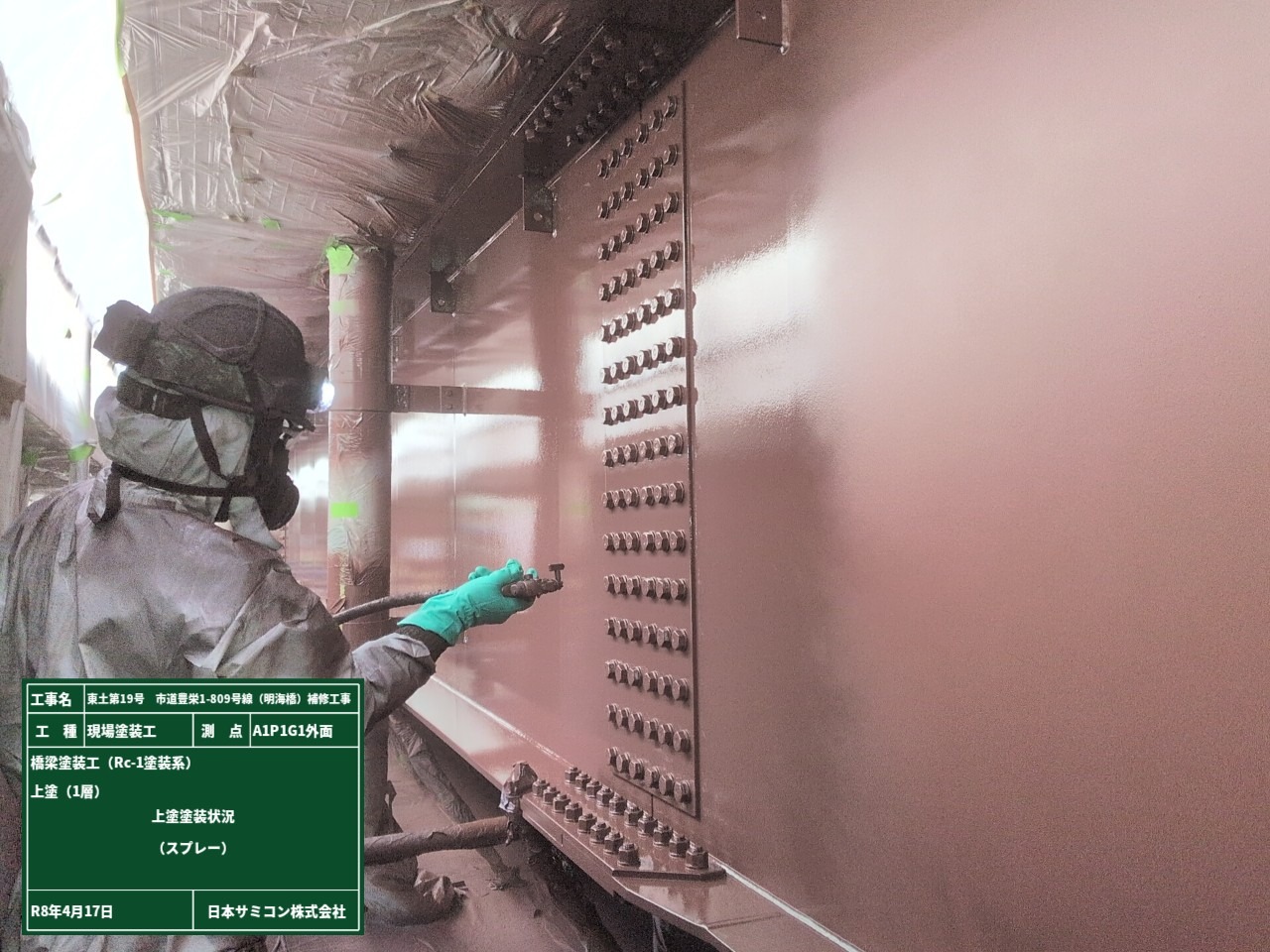

上塗り状況

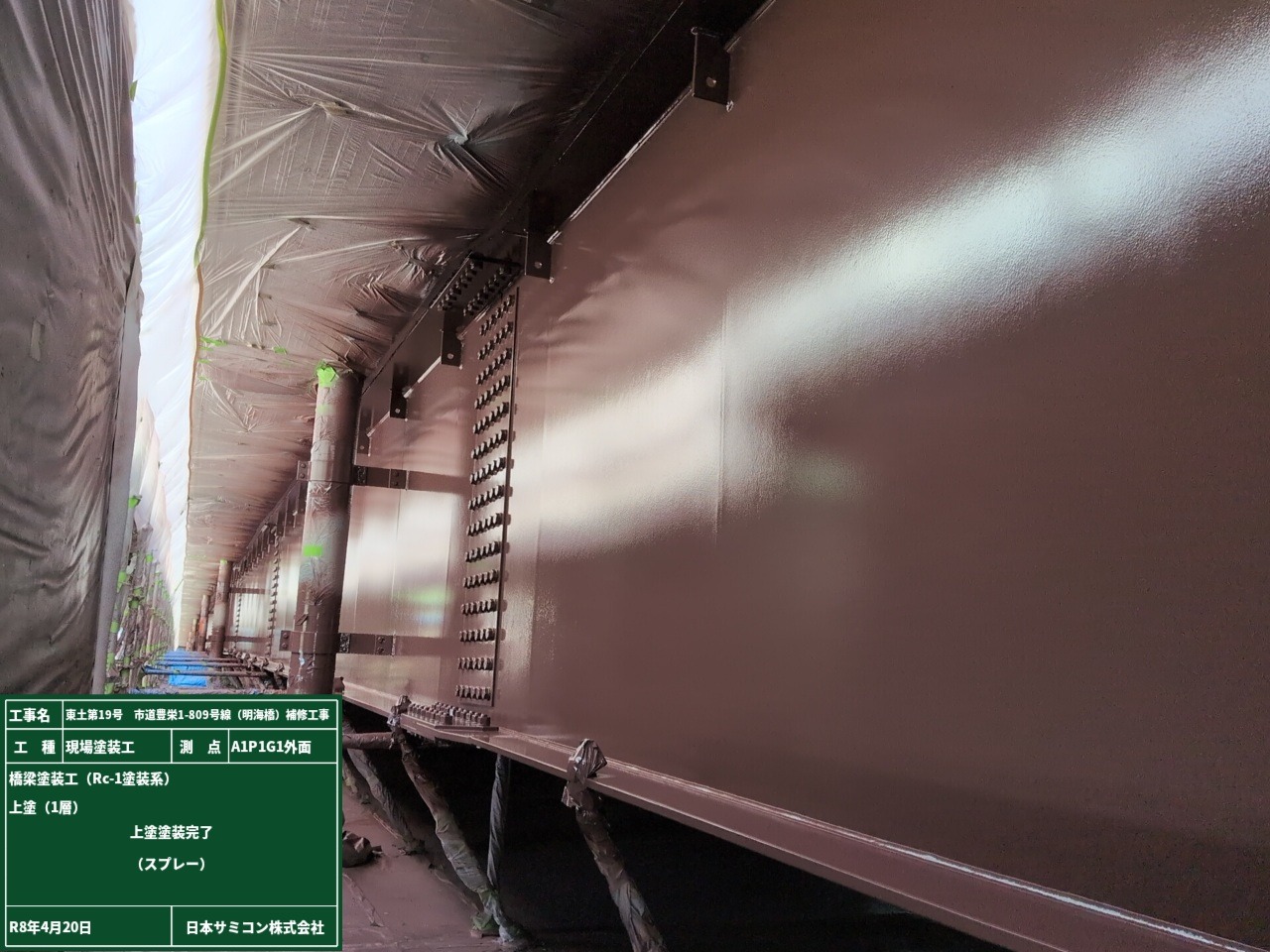

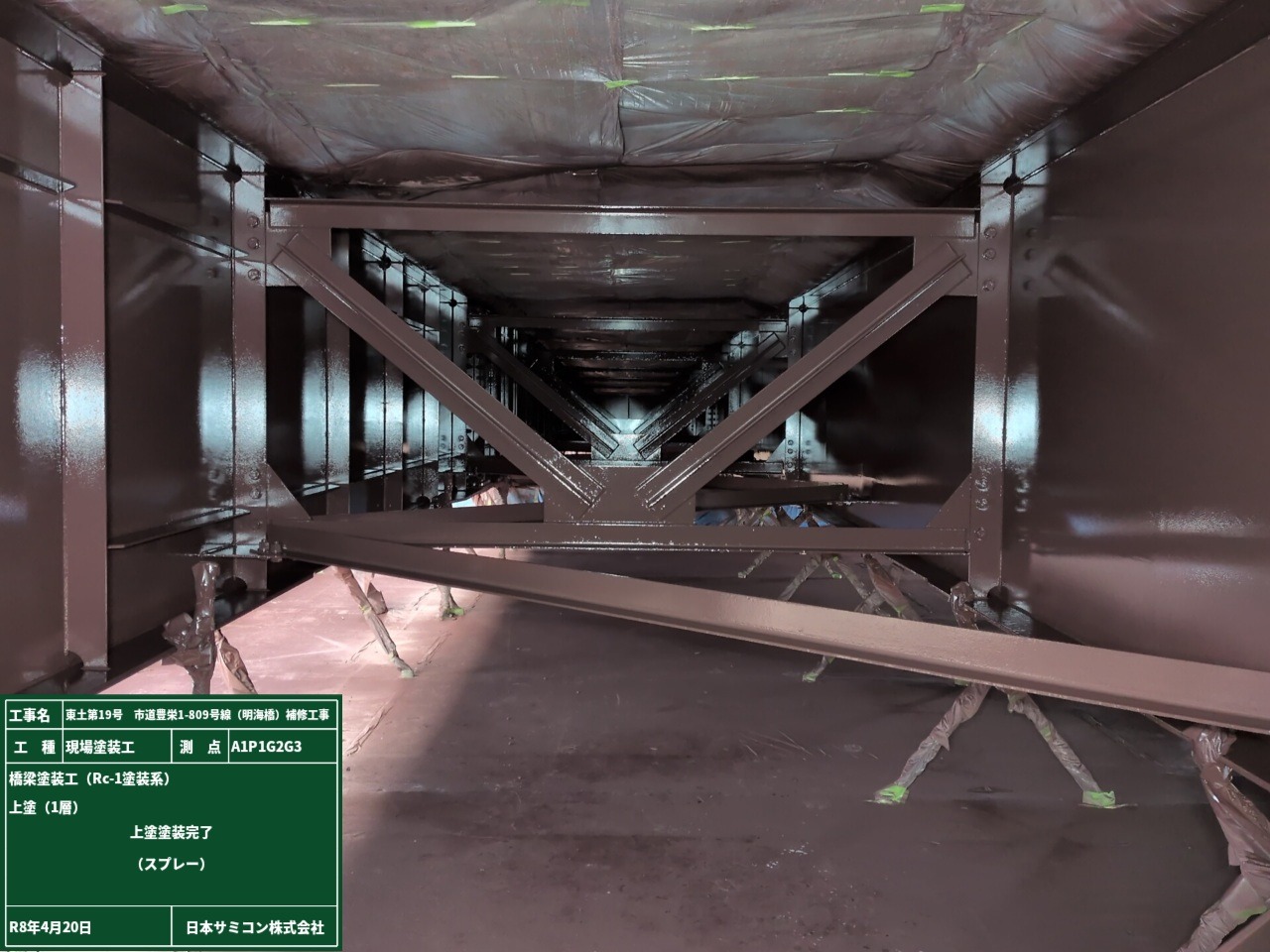

上塗り完了

上塗り完了

2026年2月中旬 進捗状況

2月中旬頃より塗装塗替作業を開始しています。
現在は劣化した塗膜や錆を除去するためのブラスト作業を行っています。
ブラストを行った後に新しい塗装を行います。

□作業フロー
ブラスト作業 → 防食下地塗布(2層) → 下塗り(2層) → 中塗り → 上塗り

品質のいい施工を心がけて作業を行っていきます!

着手前

ブラスト状況

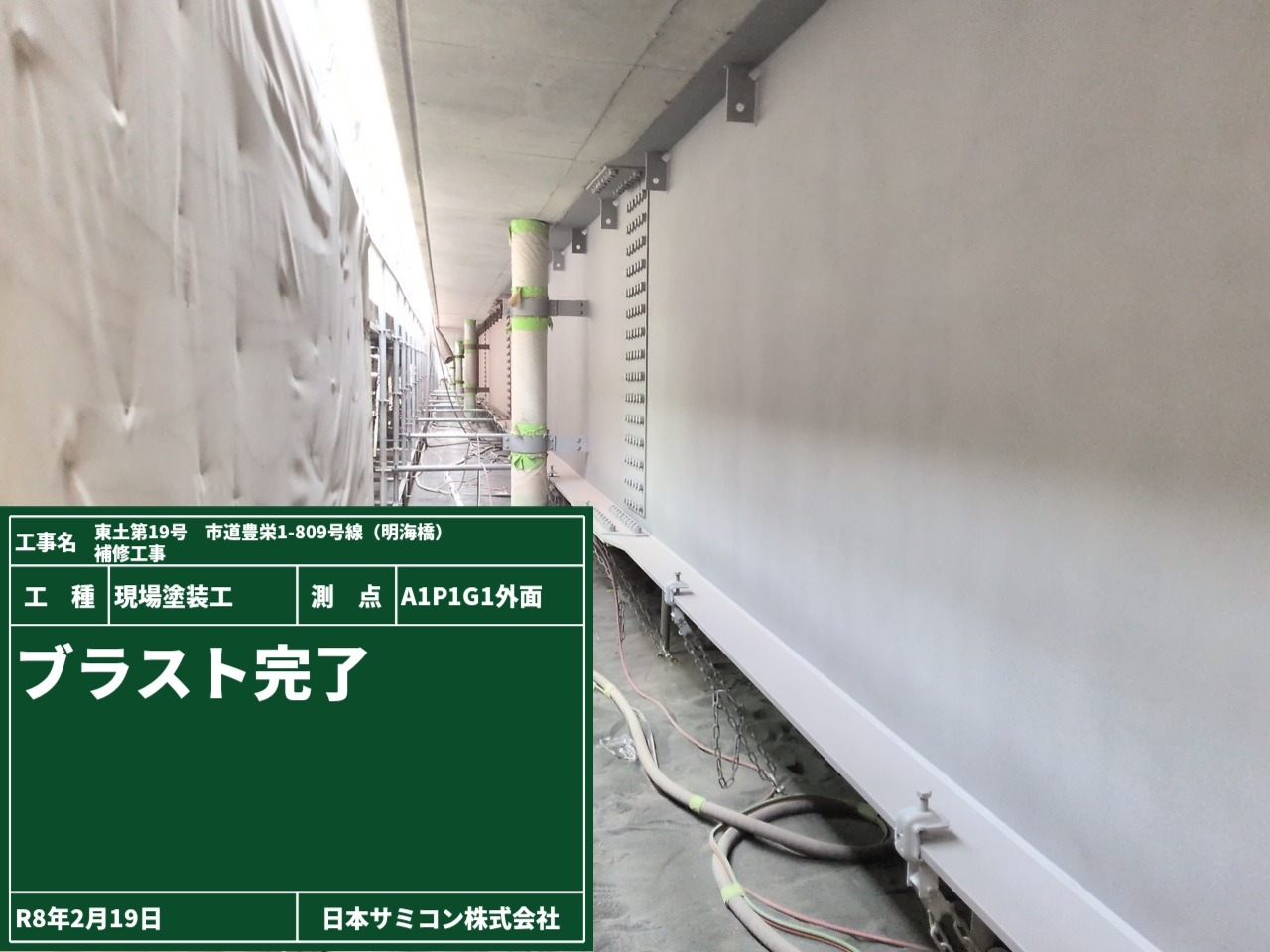

ブラスト完了

防食下地塗布

2026年1月末 進捗状況

1月度は足場内でコンクリート部の補修工を行いました。
補修内容について紹介します!

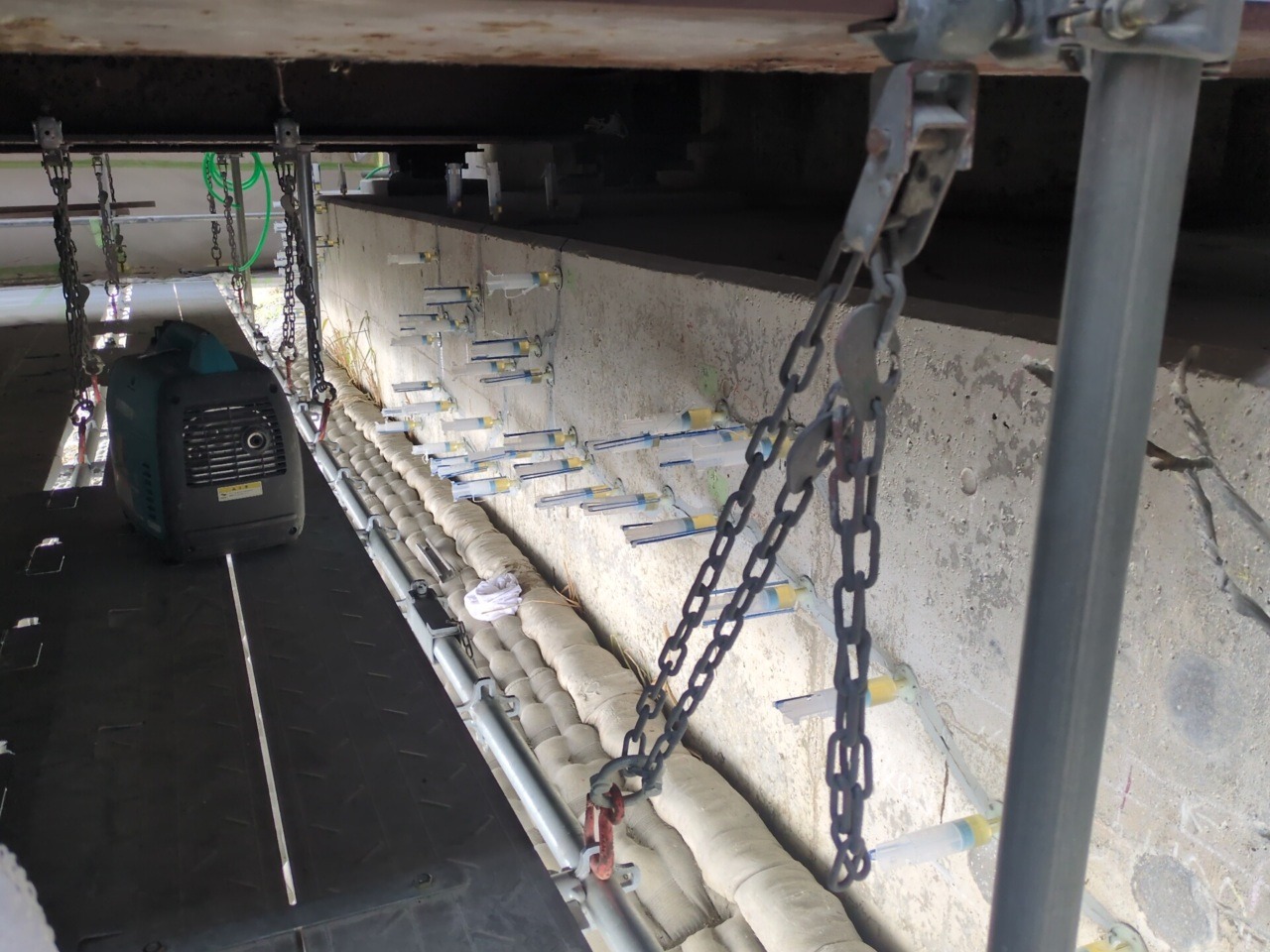

ひび割れ補修工(低圧注入工法、充てん工法)

ひび割れ注入工

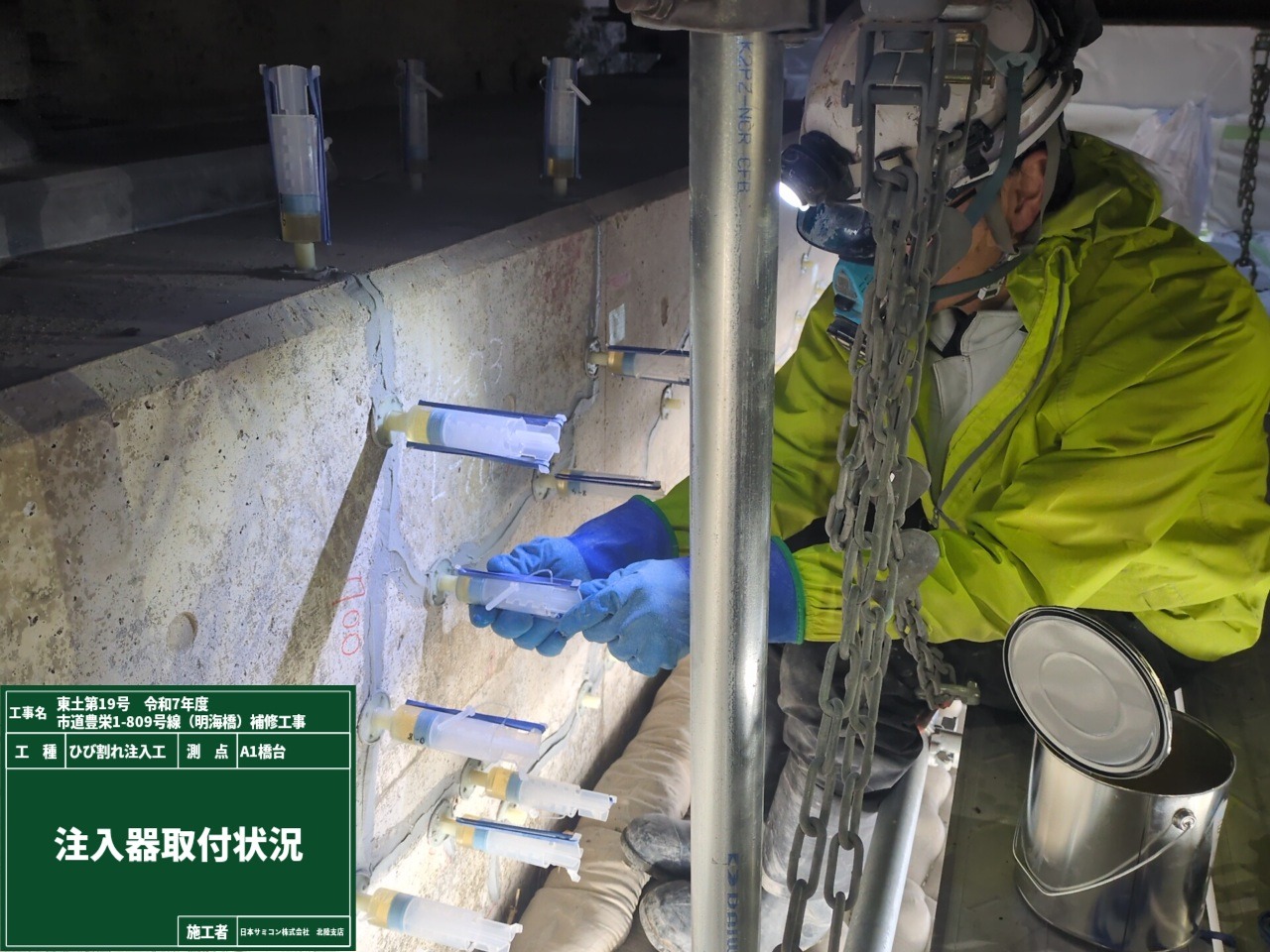

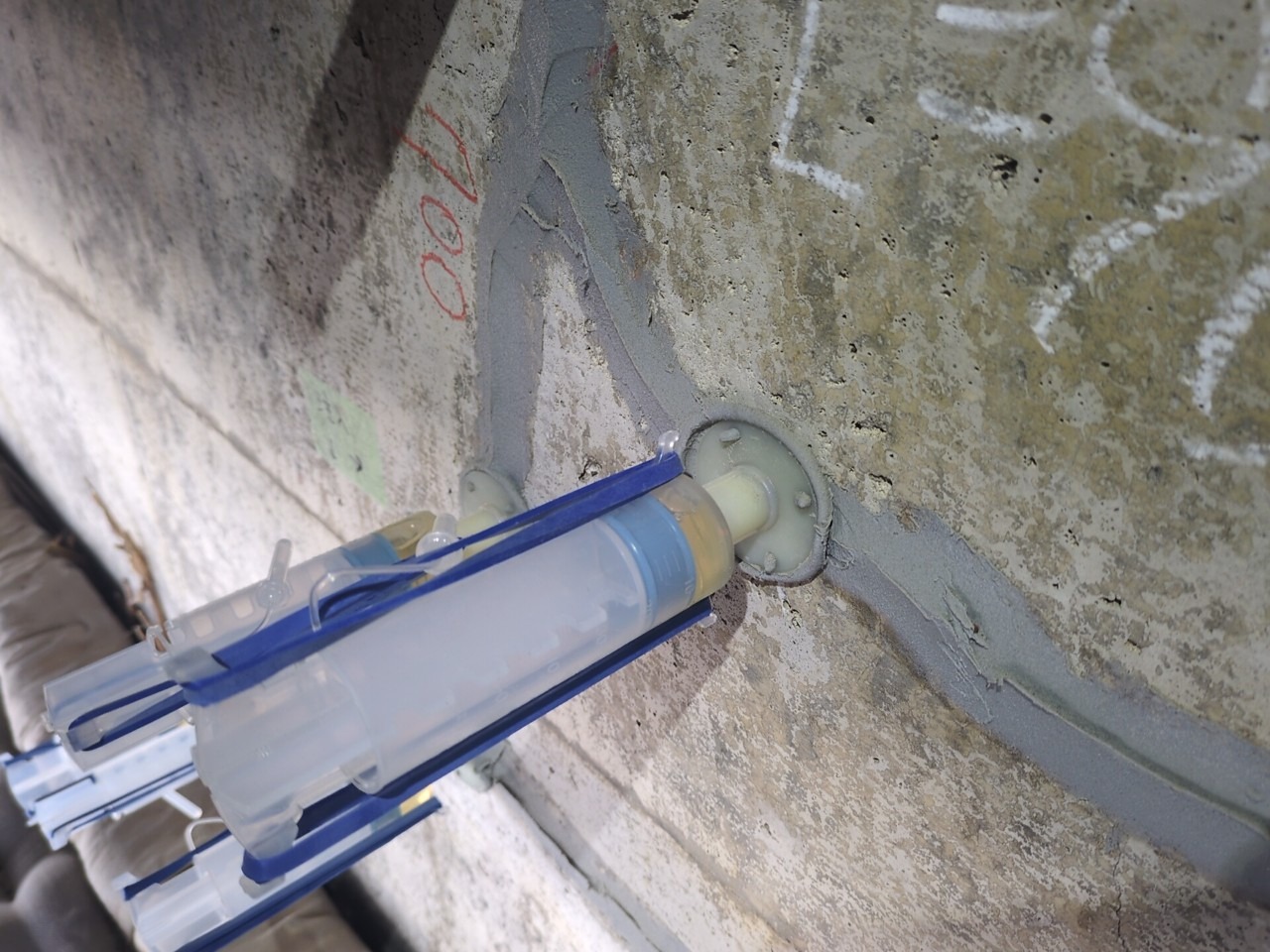

コンクリートに生じたひびに注入用の治具を取り付け、樹脂を注入します。
コンクリート内部の劣化を抑制するために行います。
(ひび割れから侵入する水などの劣化因子を防ぎます)

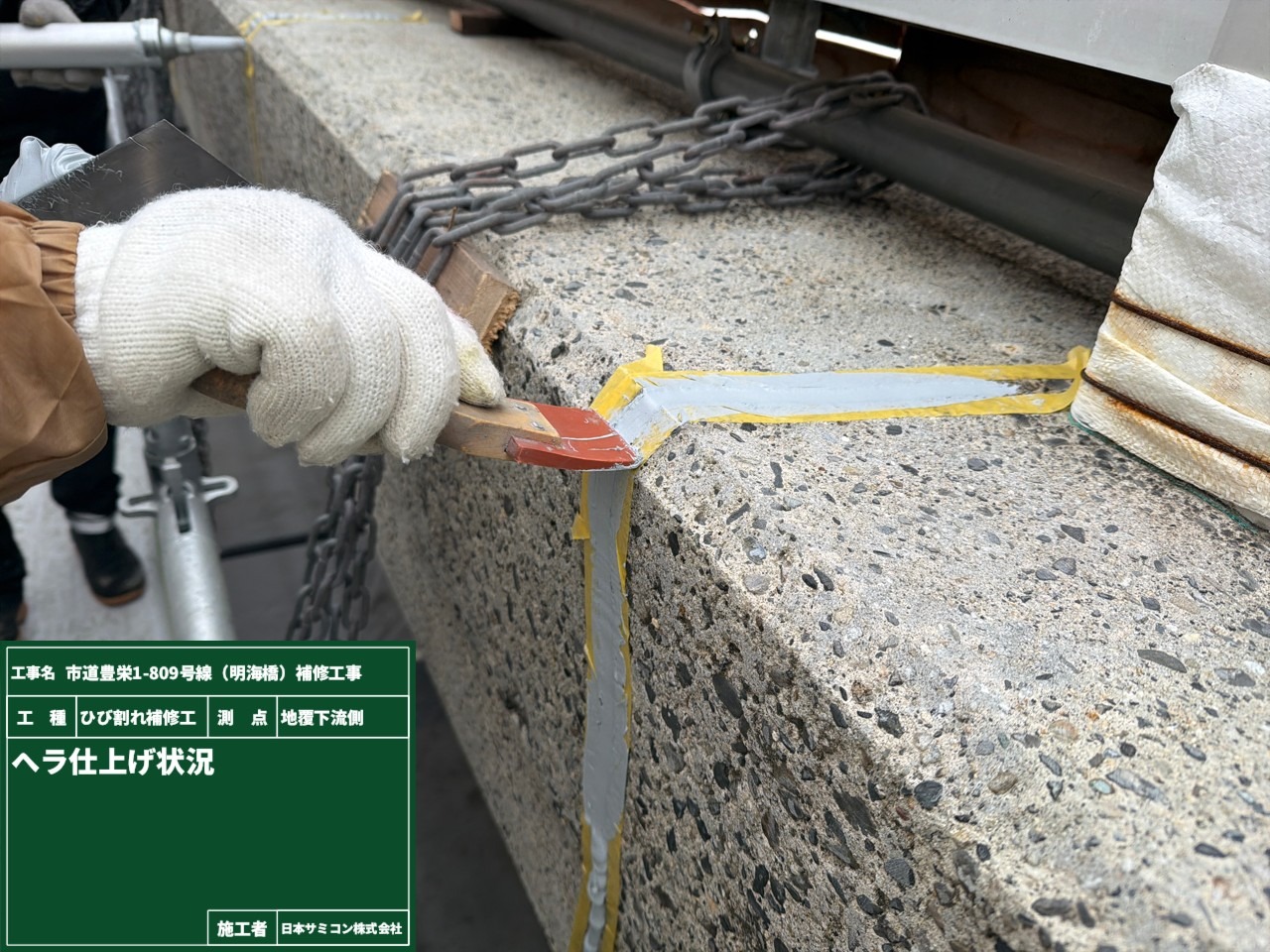

ひび割れ充填工

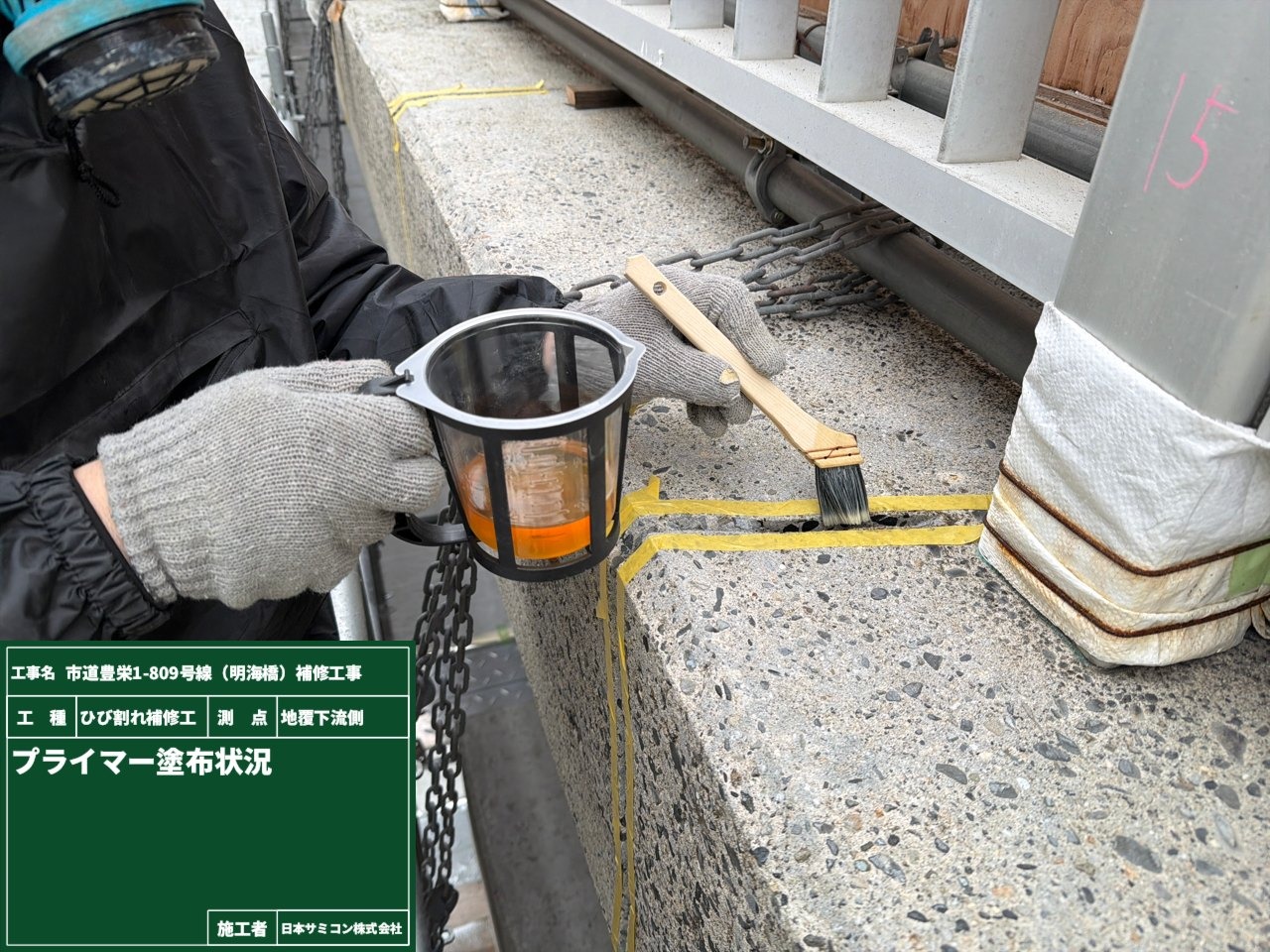

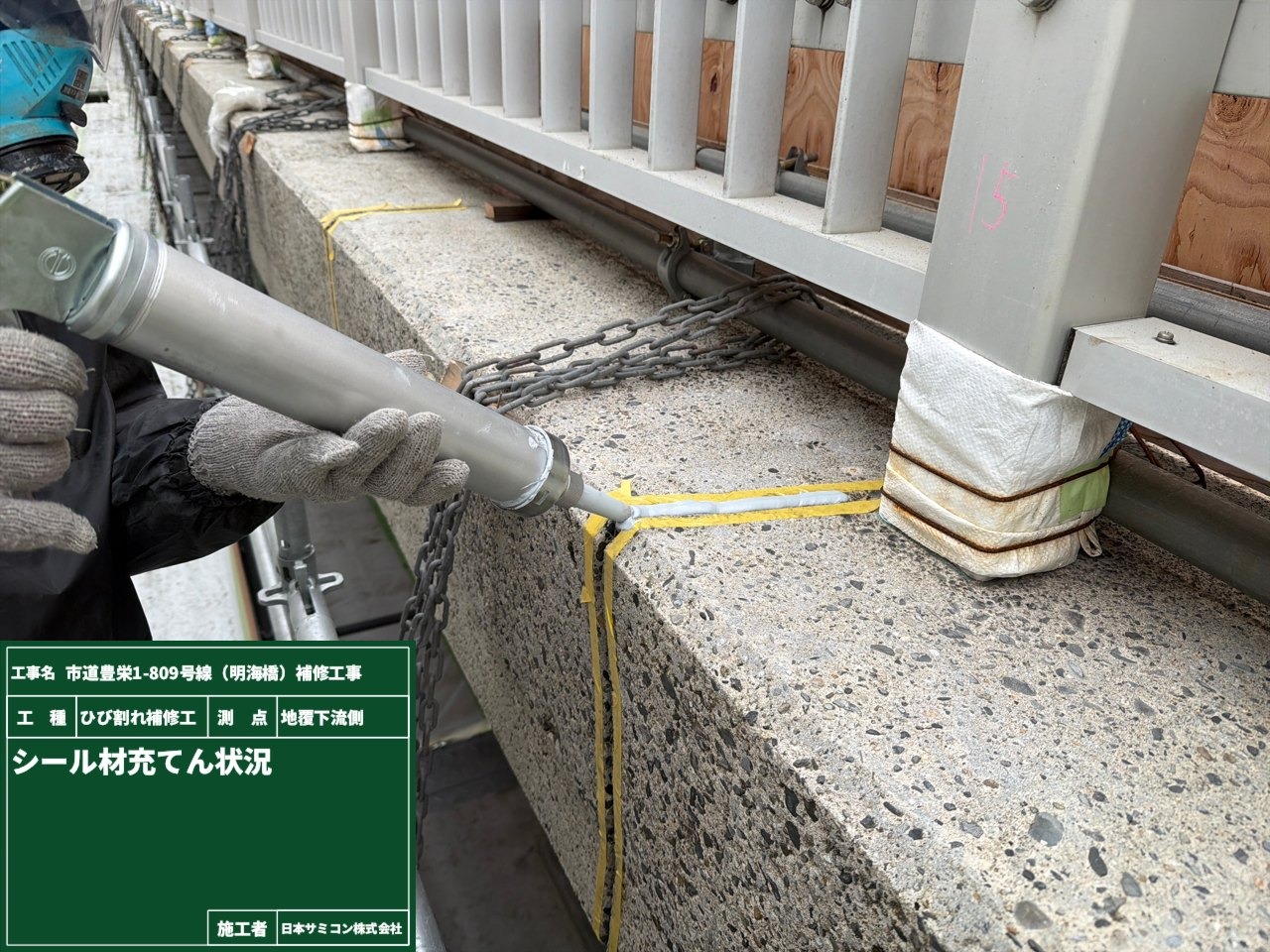

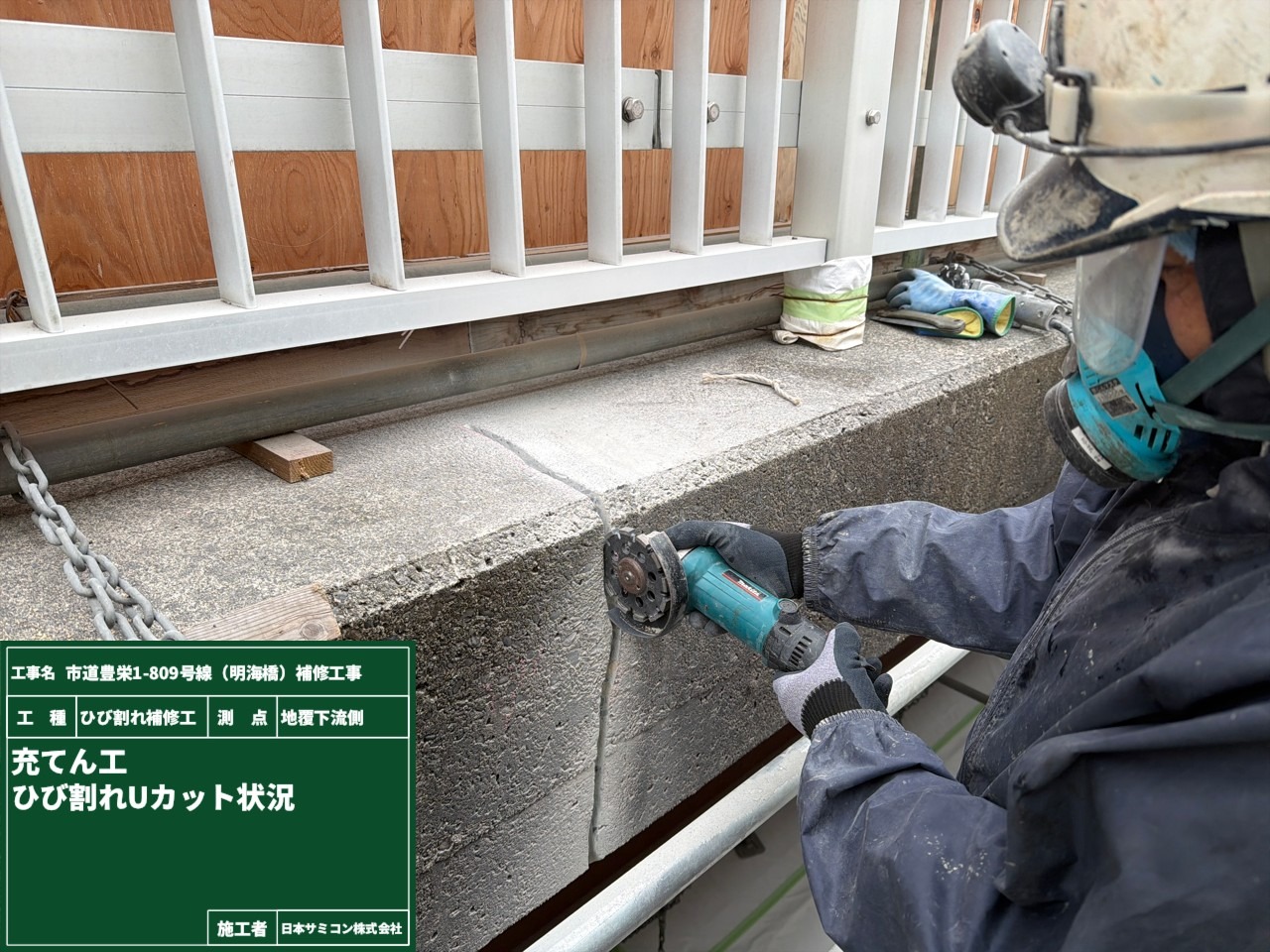

コンクリートに生じたひびに沿って溝を掘り、シール材にて充填します。
注入工同様、ひび割れから侵入する劣化因子を抑制するために行います。

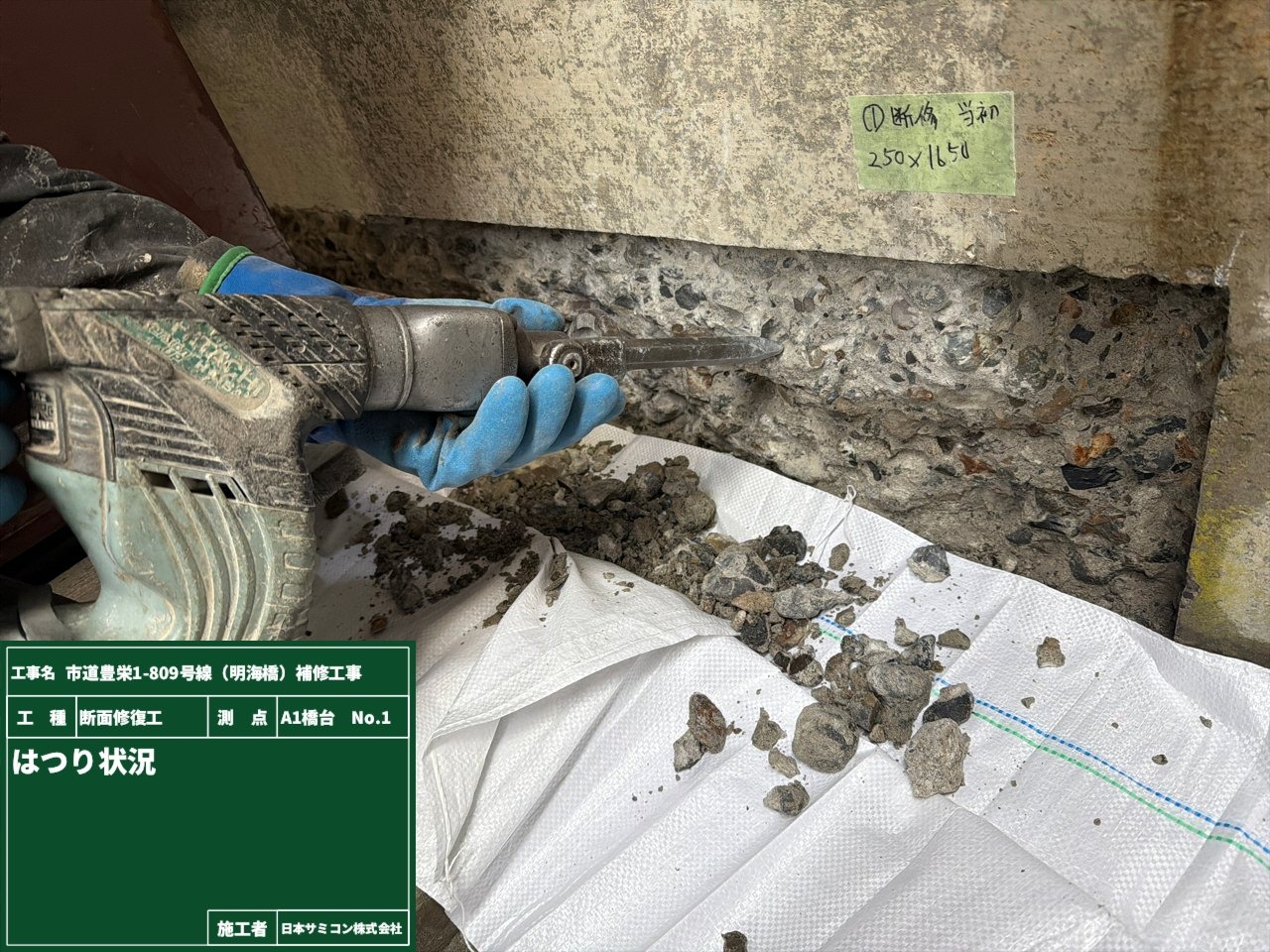

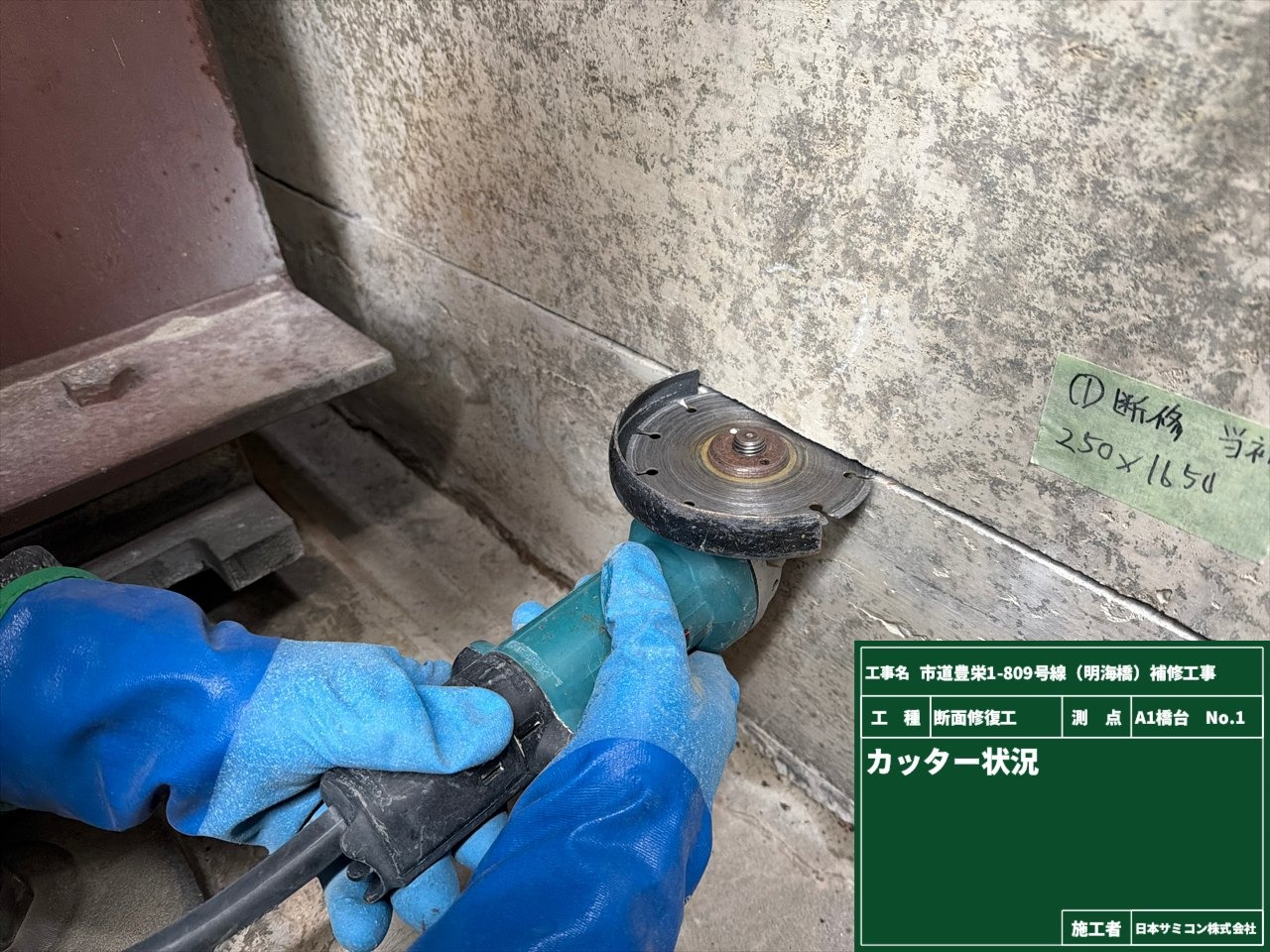

断面修復工

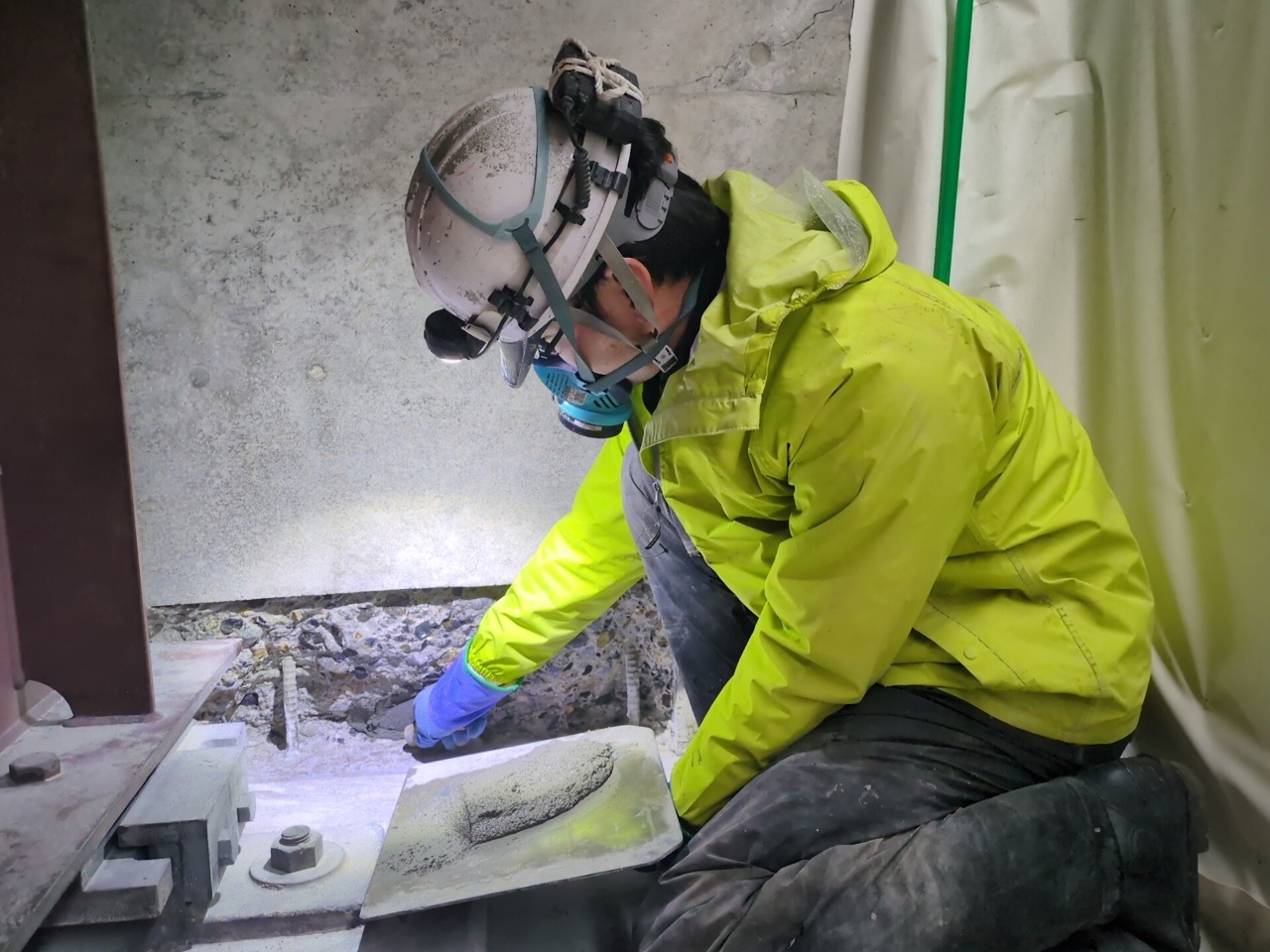

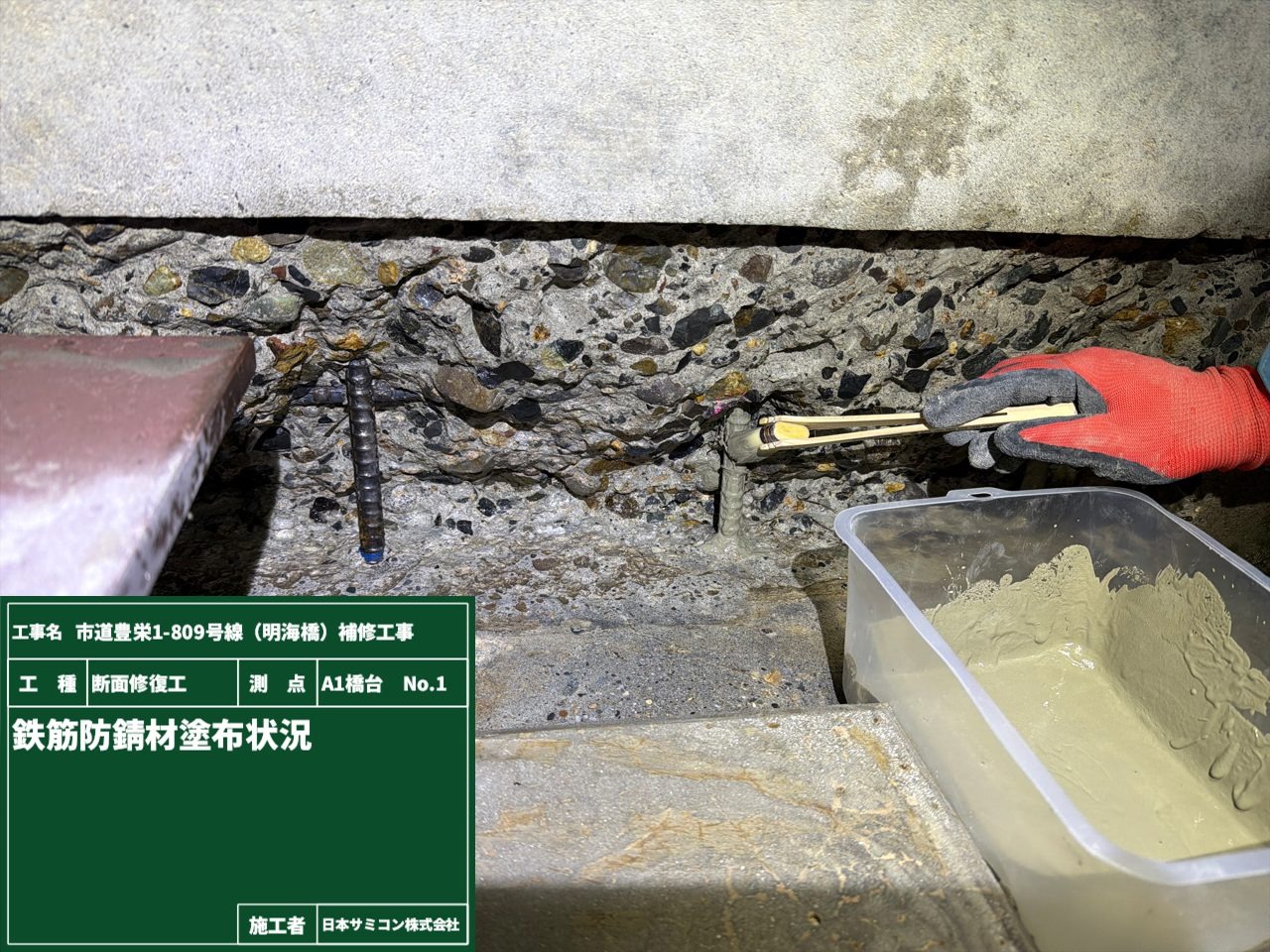

劣化しているコンクリート部をはつり取り、鉄筋の防錆処理を行った後、
ポリマーセメントモルタル(コンクリートよりも強度等に優れた材料)で埋め戻します。
鉄筋腐食による劣化の進行を改善するために行います。

表面含浸工

コンクリート表面をケレンし、含浸材を塗布します。
含浸材はコンクリート表面から侵入する劣化因子を抑制することができ、構造物の耐久性を向上させる効果があります。

2025年12月末 進捗状況

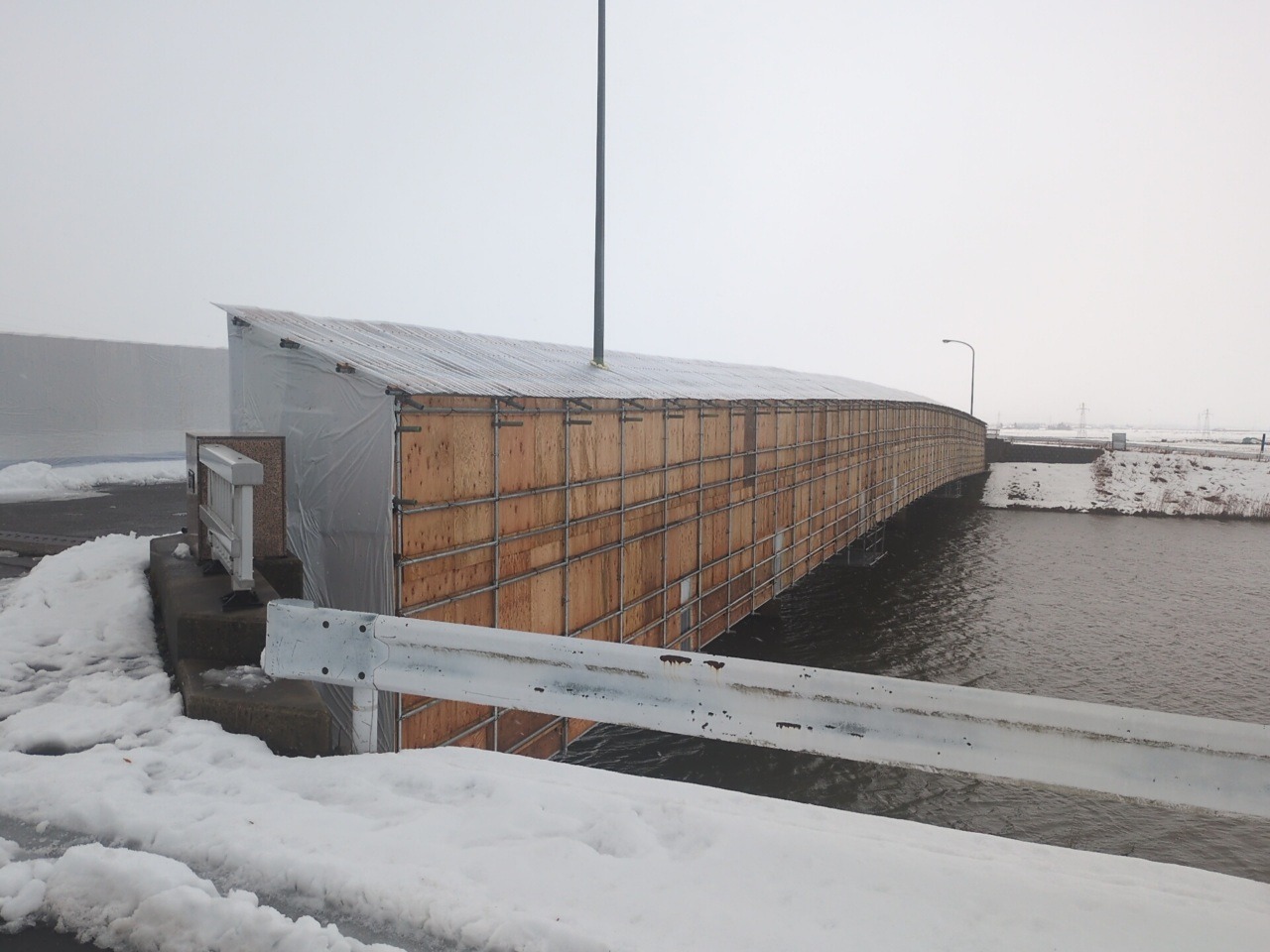

足場組立作業が順調に進み、組立完了しております。

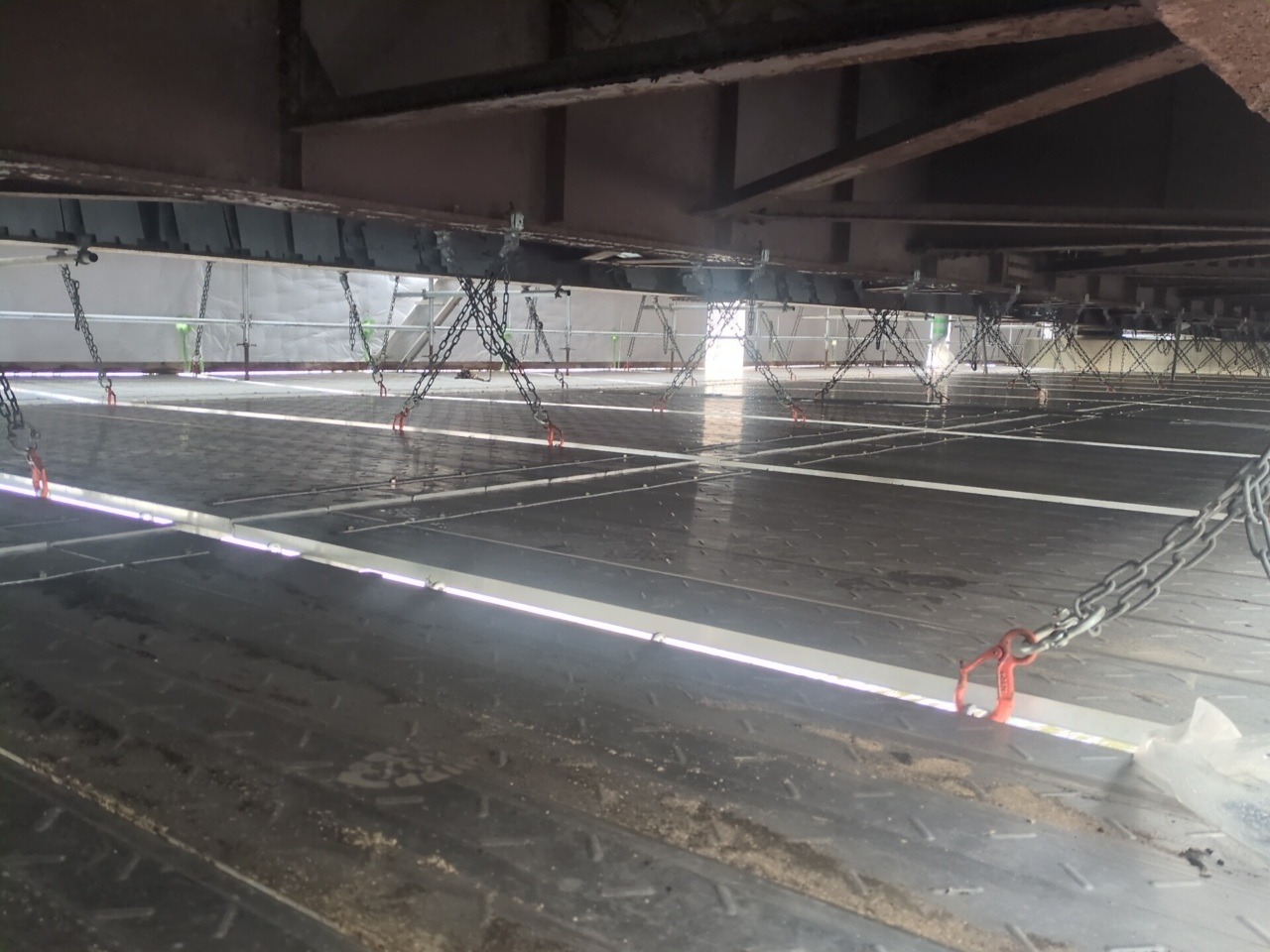

塗装塗替作業のために足場内のシート養生を行っていきます。

1月度は橋台、橋脚、地覆のコンクリート補修を行います。
(コンクリートのひび割れや剥がれの補修やコンクリートの耐久性を向上させる材料の塗布など)

現場付近は道路除雪が行われないため残雪が多くなっております。
通行の際には十分注意していただけたらと思います。
よろしくお願いいたします。

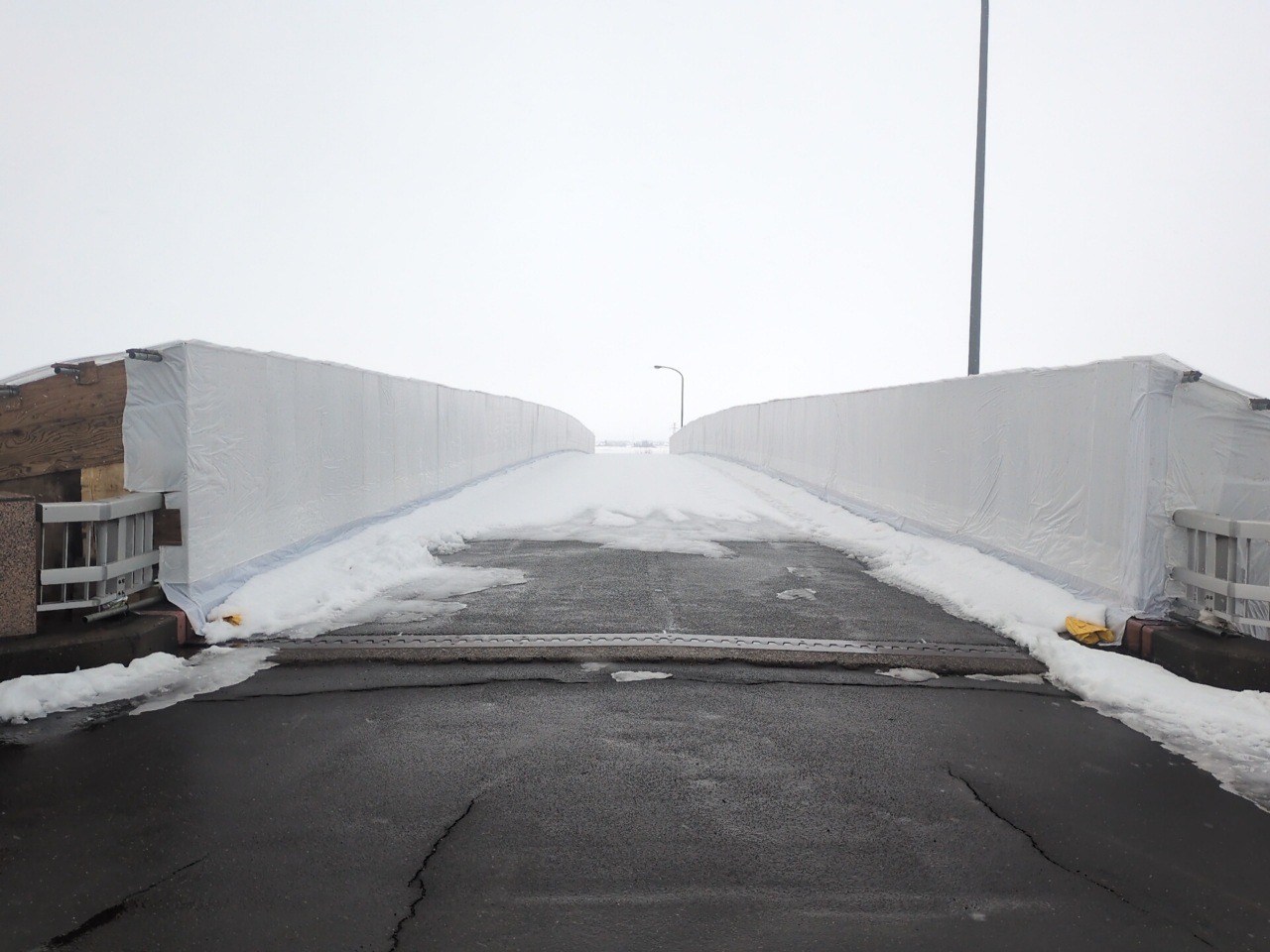

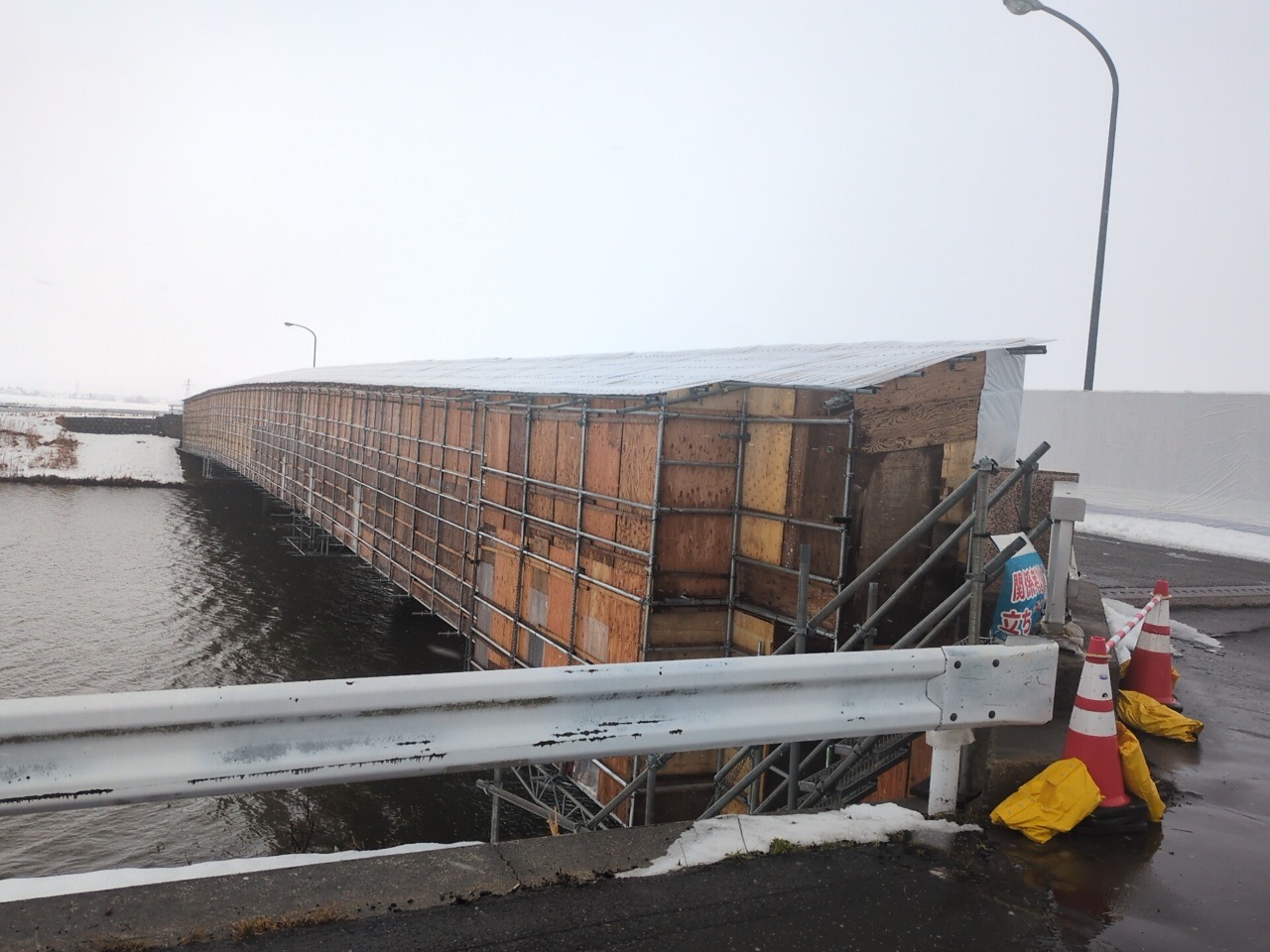

2025年11月末 進捗状況

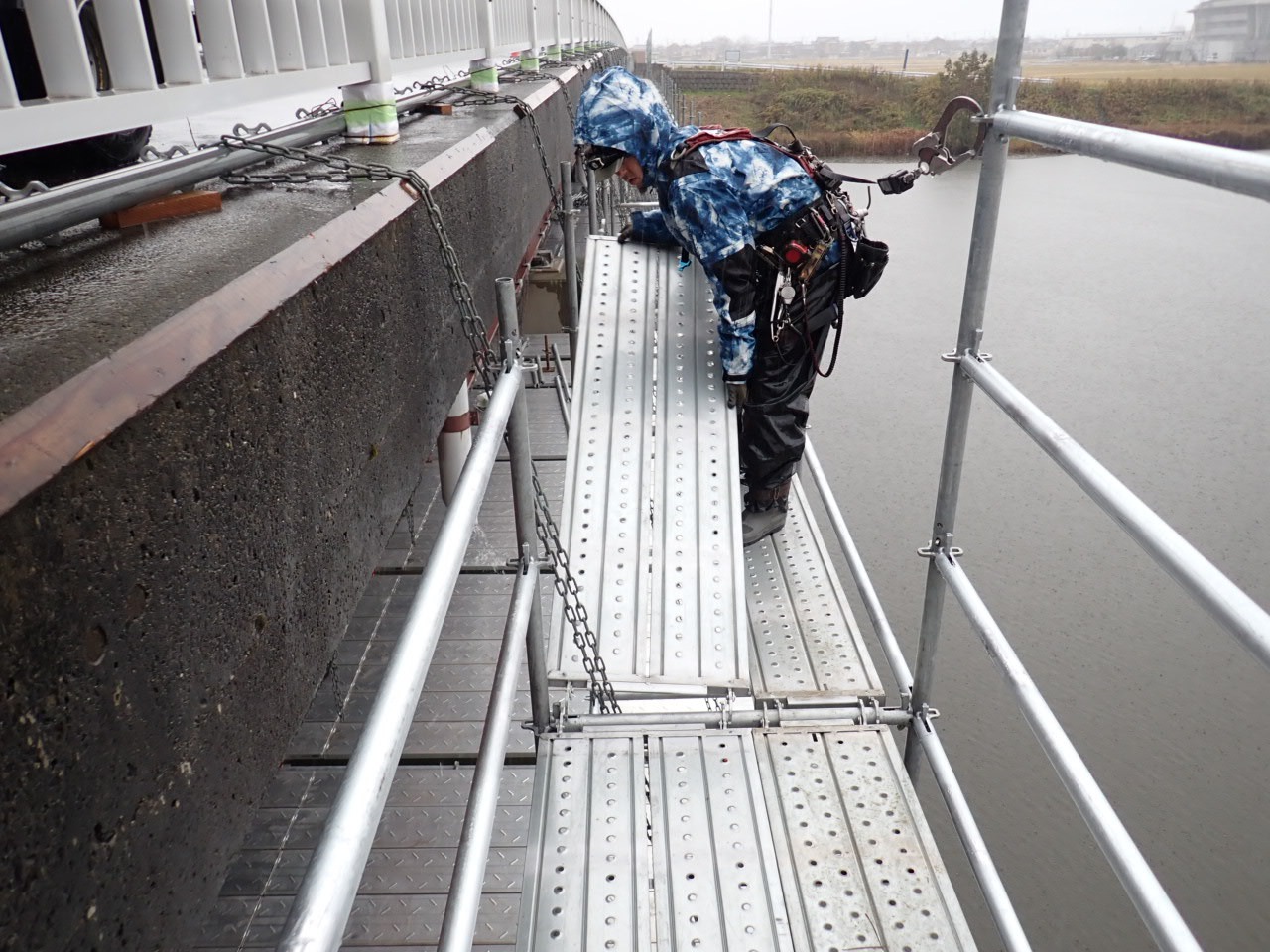

橋梁補修作業の為の足場を設置しています。
順調に足場が出来上がっています。

完成予想図および現場ホームページの看板を設置しました。
近くをお通りの際は是非ご覧ください。

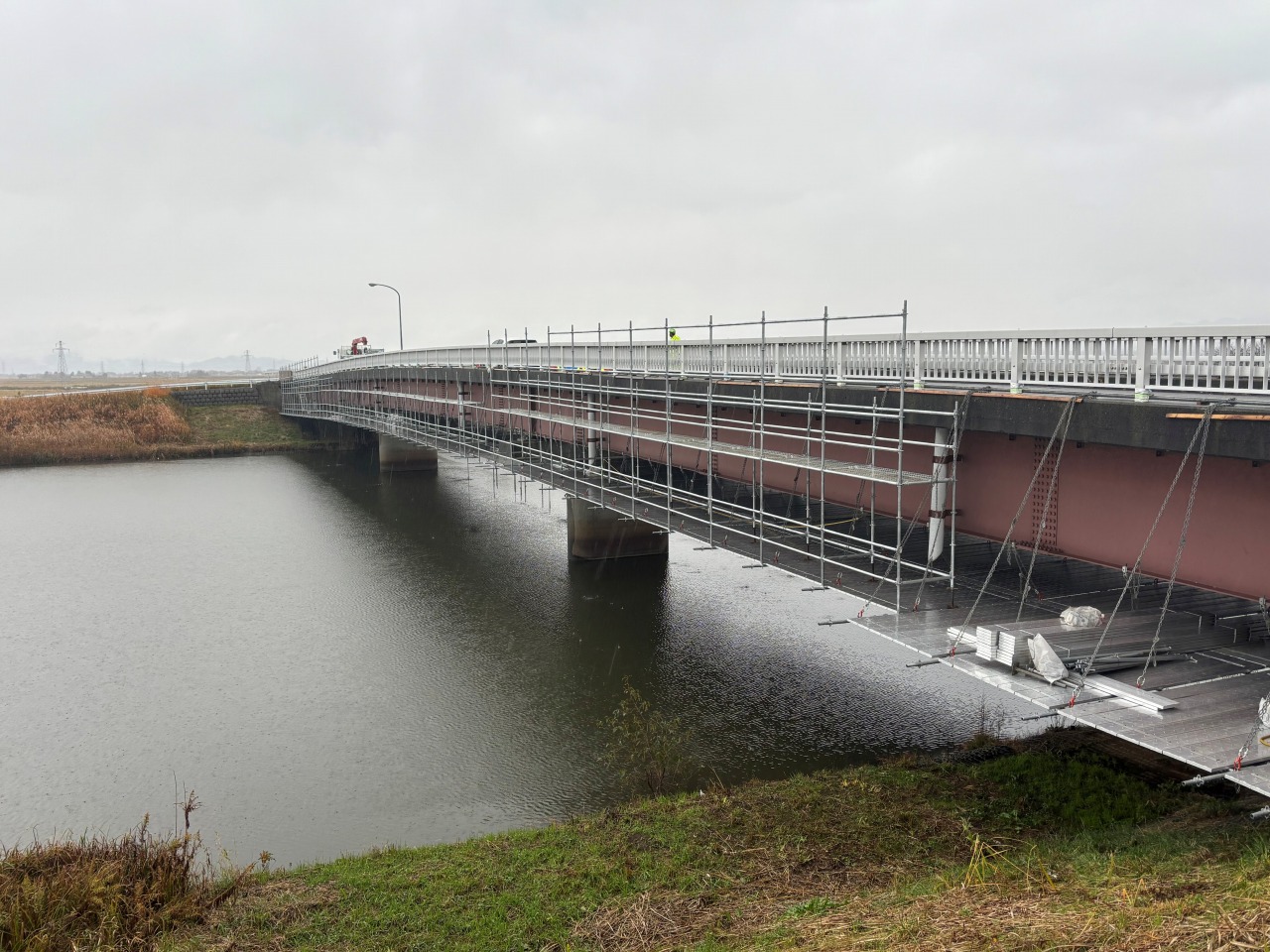

2025年10月 着手前

着手前の現場状況です。
順次作業を行う予定です。
今後とも当工事をよろしくお願いいたします。
